إعذارالسكن
إعذار

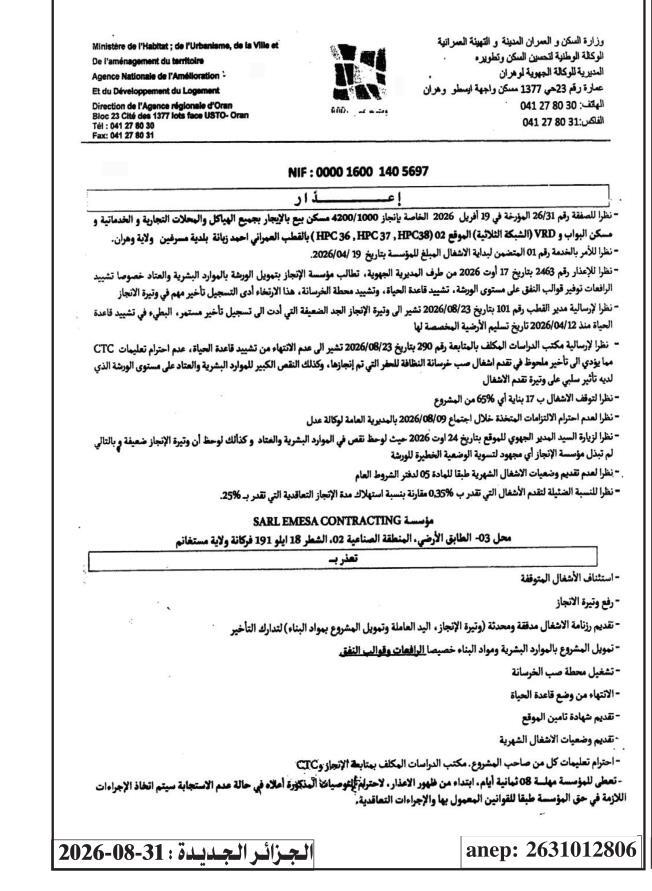

الوكالة الوطنية لتحسين السكن وتطويره📍 وهران · مسرغينصدر في الجزائر الجديدة
تاريخ النشر
31 أوت 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
وهران · مسرغين
موضوع الاستشارة
وزارة السكن و العمران المدينة و التهيئة العمرانية
الوكالة الوطنية لتحسين السكن وتطويره
المديرية للوكالة الجهوية لوهران
المراجع :
- الصفقة رقم 26/31 المؤرخة في 19 أفريل 2026 الخاصة بإنجاز 4200/1000 مسكن بيع بالإيجار بجميع الهياكل والمحلات التجارية و الخدماتية و مسكن البواب و VRD (الشبكة الثلاثية) الموقع 02 (HPC 36, HPC 37, HPC38) بالقطب العمراني أحمد زينة بلدية مسرفين ولاية وهران.
- الأمر بالخدمة رقم 01 المتضمن لبدء الأشغال المبلغ للمؤسسة بتاريخ 19/04/2026.
- الإعذار رقم 2463 بتاريخ 17 أوت 2026 من طرف المديرية الجهوية تطلب مؤسسة الإنجاز بتحويل الورشة بالموارد البشرية والعتاد خصوصا تشييد الرفاعات توفير قوالب النفق على مستوى الورشة، تشييد قاعدة الحياة، وتشييد محطة الخرسانة، هذا الارتخاء أدى التسجيل تأخير مهم في وتيرة الإنجاز.
- إرسالية مدير القطب رقم 101 بتاريخ 23/08/2026 تشير إلى وتيرة الإنجاز الجد الضعيفة التي أدت إلى تسجيل تأخير مستمر، البطيء في تشييد قاعدة الحياة منذ 12/04/2026 تاريخ تسليم الأرضية المخصصة لها.
- إرسالية مكتب الدراسات المكلف بالمتابعة رقم 290 بتاريخ 23/08/2026 تشير إلى عدم الانتهاء من تشييد قاعدة الحياة، عدم احترام تعليمات CTC مما يؤدي إلى تأخير ملحوظ في تقدم أشغال صب خرسانة النظافة للحفر التي تم إنجازها، وكذلك النقص الكبير للموارد البشرية والعتاد على مستوى الورشة الذي لديه تأثير سلبي على وتيرة تقدم الأشغال.
- توقف الأشغال ب 17 بناية أي 65% من المشروع.
- عدم احترام الالتزامات المتخذة خلال اجتماع 09/08/2026 بالمديرية العامة لوكالة عدل.
- زيارة السيد المدير الجهوي للموقع بتاريخ 24 أوت 2026 حيث لوحظ نقص في الموارد البشرية والعتاد و كذلك لوحظ أن وتيرة الإنجاز ضعيفة وبالتالي لم تبذل مؤسسة الإنجاز أي مجهود لتسوية الوضعية الخطيرة للورشة.
- عدم تقديم وضعيات الأشغال الشهرية طبقا للمادة 05 لدفتري الشروط العام.
- النسبة الضئيلة لتقدم الأشغال التي تقدر ب 0,35% مقارنة بنسبة استهلاك مدة الإنجاز التعاقدية التي تقدر ب 25%.
إلى مؤسسة SARL EMESA CONTRACTING :
- استئناف الأشغال المتوقفة فورا.
- رفع وتيرة الإنجاز.
- تقديم رزمة الأشغال مدققة ومحدثة (وتيرة الإنجاز، اليد العاملة وتحويل المشروع بمواد البناء) لتدارك التأخير.
- تمويل المشروع بالموارد البشرية ومواد البناء خصيصا للرفاعات وقوالب النفق.
- تشغيل محطة صب الخرسانة.
- الانتهاء من وضع قاعدة الحياة.
- تقديم شهادة تأمين الموقع.
- تقديم وضعيات الأشغال الشهرية.
- احترام تعليمات كل من صاحب المشروع، مكتب الدراسات المكلف بمتابعة الإنجاز و CTC.
يتم منح المؤسسة أجل 08 (ثمانية) أيام، ابتداء من تاريخ تسلم الإعذار، لاحترام التوصيات المذكورة أعلاه. في حالة عدم الاستجابة، سيتم اتخاذ الإجراءات اللازمة في حق المؤسسة طبقا للقوانين المعمول بها والإجراءات التعاقدية.
الجزائر الجديدة : 2026-08-31
