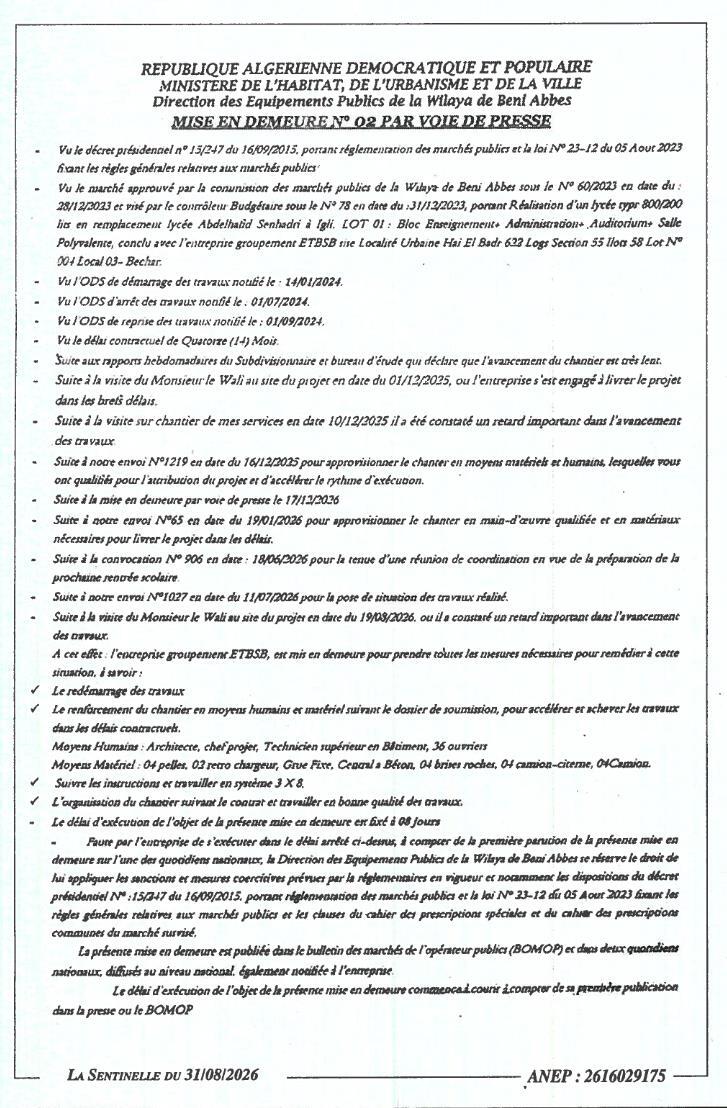

إنذار بالاستنفاذ بسبب التأخير في إنجاز ثانوية نموذج 800/200 سرير ببلدية إيگلي
تاريخ النشر
31 أوت 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
بني عباس · إقلي
موضوع الاستشارة
نظرا إلى المرسوم الرئاسي رقم 15/247 المؤرخ في 16/09/2015، المتعلق بتنظيم الصفقات العمومية وقانون رقم 23-12 المؤرخ في 05 أوت 2023 المحدد للقواعد العامة المتعلقة بالصفقات العمومية.
نظرا إلى الصفقة التي صادق عليها مجلس الصفقات العمومية لولاية بني عباس تحت الرقم 60/2023 بتاريخ 28/12/2023 والمصادق عليها من طرف المراقب المالي تحت الرقم 78 بتاريخ 31/12/2023، والمتعلقة بإنجاز ثانوية نموذج 800/200 سرير لاستبدال ثانوية عبد الحفيظ سنحاري ببلدية إيگلي. اللوت 01: مبنى التعليم + الإدارة + قاعة المحاضرات + القاعة المتعددة الأغراض، المسندة إلى مجموعة ETBSB (شارع المنطقة الحضرية حي البدر 622 لوغس قسم 55 إيلوس 58 لوت رقم 004 محلي 03 - بشار).
نظرا إلى أمر بدء الأشغال المبلغ به بتاريخ 14/01/2024.
نظرا إلى أمر إيقاف الأشغال المبلغ به بتاريخ 01/07/2024.
نظرا إلى أمر استئناف الأشغال المبلغ به بتاريخ 01/09/2024.
نظرا إلى الأجل التعاقدي لأربعة عشر (14) شهرا.
- تبعا للتقارير الأسبوعية للمراقب الفرعي ومكتب الدراسات التي تشير إلى أن تقدم الأشغال بطيء جدا.
- تبعا لزيارة السيد الوالي لموقع المشروع بتاريخ 01/12/2025، حيث تعهدت المؤسسة بتسليم المشروع في الآجال المحددة.
- تبعا لزيارة مصالحه لموقع الأشغال بتاريخ 10/12/2025، تم رصد تأخر كبير في تقدم الأشغال.
- تبعا لإرسالنا رقم 1219 بتاريخ 16/12/2025 لتزويد chantier بوسائل مادية وبشرية، والتي تم تقييمها لتأهيل المشروع وتسريع وتيرة الإنجاز.
- تبعا لإنذار بالاستنفاذ عبر الصحافة بتاريخ 17/12/2026.
- تبعا لإرسالنا رقم 65 بتاريخ 19/01/2026 لتزويد chantier بعمالة مؤهلة ومواد ضرورية لتسليم المشروع في الآجال.
- تبعا للاستدعاء رقم 906 بتاريخ 18/06/2026 لعقد اجتماع تنسيقي بهدف إعداد الموسم الدراسي القادم.
- تبعا لإرسالنا رقم 1027 بتاريخ 11/07/2026 لوضعية الأشغال المنجزة.
- تبعا لزيارة السيد الوالي لموقع المشروع بتاريخ 19/08/2026، حيث رصد تأخرا كبيرا في تقدم الأشغال.
وعلى هذا الأساس، يتم إنذار مجموعة ETBSB باتخاذ جميع التدابير اللازمة لمعالجة هذه الوضعية، وهي:
- استئناف الأشغال.
- تعزيز chantier بوسائل بشرية ومادية وفقا لدفتر الشروط، لتسريع وإنجاز الأشغال في الآجال التعاقدية.
- الوسائل البشرية: مهندس معماري، مدير مشروع، تقني سامي في البناء، 36 عاملا.
- الوسائل المادية: 04 مجارف، 02 رافعات، رافعة ثابتة، خلاطة خرسانة، 04 كسارات، 04 شاحنات صهريج، 04 شاحنات.
- اتباع التعليمات والعمل بنظام 3 × 8.
- تنظيم chantier وفقا للعقد والعمل بجودة جيدة للأشغال.
أجل تنفيذ موضوع هذا الإنذار بالاستنفاذ محدد في 08 أيام.
في حال عدم تنفيذ المؤسسة لهذه التعليمات في الأجل المحدد، اعتبارا من أول نشر لهذا الإنذار بالاستنفاذ في إحدى الصحف الوطنية، تحتفظ إدارة التجهيزات العمومية لولاية بني عباس بحق تطبيق العقوبات والإجراءات القسرية المنصوص عليها في التشريعات المعمول بها، وخاصة أحكام المرسوم الرئاسي رقم 15/247 المؤرخ في 16/09/2015، المتعلق بتنظيم الصفقات العمومية، وقانون رقم 23-12 المؤرخ في 05 أوت 2023 المحدد للقواعد العامة المتعلقة بالصفقات العمومية، وكذلك أحكام دفتر الشروط الخاصة ودفتر الشروط العامة للصفقة المذكورة.
تم نشر هذا الإنذار بالاستنفاذ في نشرة الصفقات العمومية للمشغل العمومي (BOMOP) وفي صحيفتين وطنيتين، كما تم إبلاغ المؤسسة به.
أجل تنفيذ موضوع هذا الإنذار بالاستنفاذ يبدأ من تاريخ نشره الأول في الصحافة أو في BOMOP.
