إنذار أولي لعدم احترام آجال تنفيذ صفقة إنجاز المساكن العمومية الإيجارية
تاريخ النشر
2 سبتمبر 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
تقرت · تقرت
موضوع الاستشارة

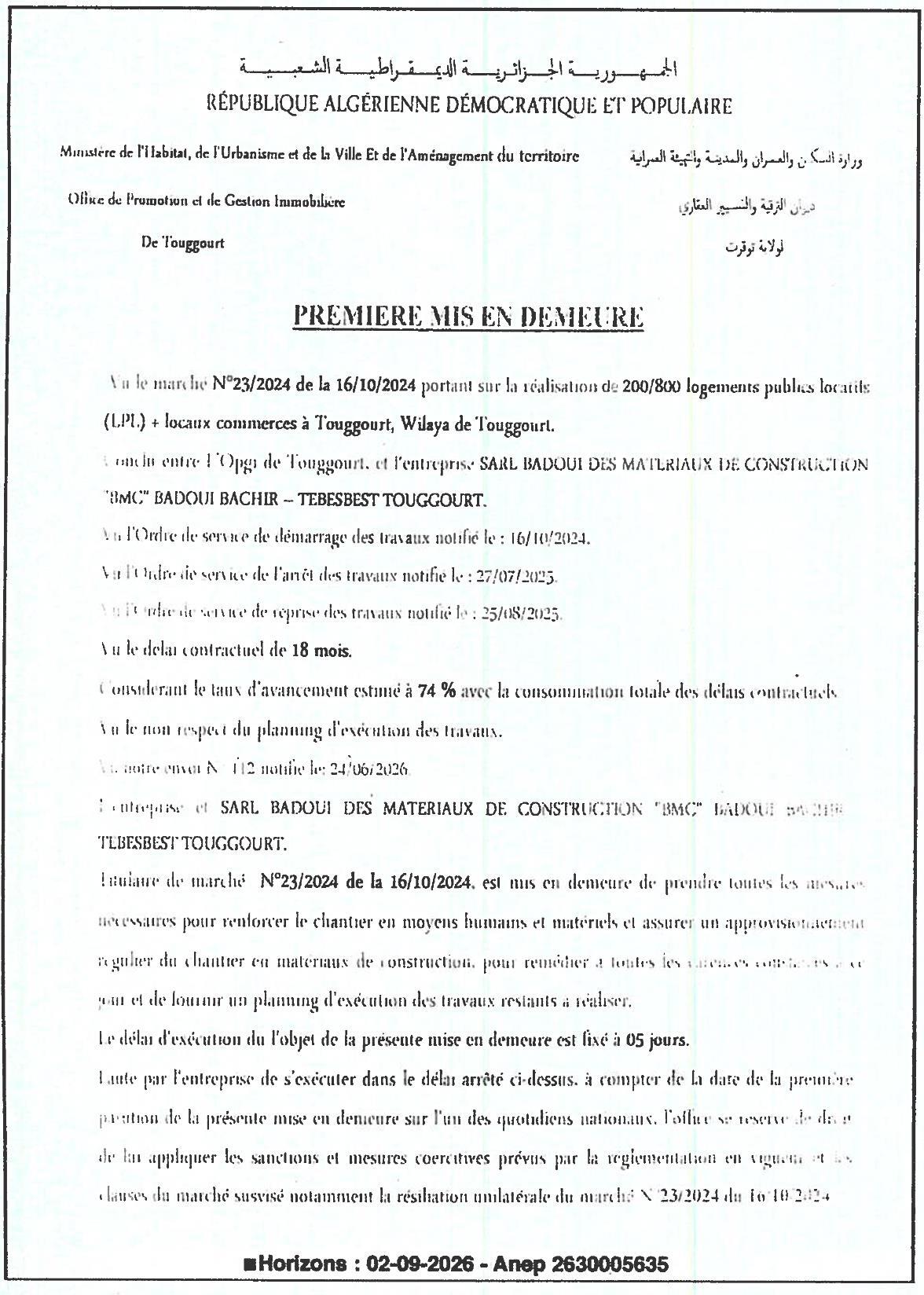

نظرا لصفقة رقم 23/2024 المؤرخة 16-10-2024 المتعلقة بإنجاز 200/800 مسكن عمومي إيجاري (LPL) + محلات تجارية بتوقرت، ولاية توقرت، المبرمة بين OPGI لتوقرت وشركة SARL BADOUI DES MATERIAUX DE CONSTRUCTION "BMC" (بدوي بشير - تبسبست توقرت).
وبعد النظر في :
- أمر الخدمة لبدء الأشغال المبلغ به في 16-10-2024 ؛
- أمر الخدمة لإيقاف الأشغال المبلغ به في 27-07-2025 ؛
- أمر الخدمة لاستئناف الأشغال المبلغ به في 25-08-2025 ؛
- الأجل التعاقدي البالغ 18 شهرا ؛
- معدل الإنجاز المقدر ب 74 % مع استهلاك كامل للأجل التعاقدي ؛
- عدم احترام جدول تنفيذ الأشغال.
يتم إنذار شركة SARL BADOUI DES MATERIAUX DE CONSTRUCTION "BMC" (بدوي بشير - تبسبست توقرت)، الحاملة لصفقة رقم 23/2024 المؤرخة 16-10-2024، باتخاذ جميع التدابير اللازمة لتعزيز الموقع بالموارد البشرية والمادية وضمان توريد منتظم للمواد الإنشائية للموقع، لمعالجة جميع النقائص الحالية ولتقديم جدول تنفيذ للأشغال المتبقية.
يتم تحديد أجل تنفيذ الإنذار الحالي بخمسة (05) أيام.
وفي حالة عدم امتثال الشركة في الأجل المحدد ابتداء من تاريخ أول نشر لهذا الإنذار في إحدى الجرائد الوطنية، تحتفظ الإدارة بحق تطبيق العقوبات والإجراءات القسرية المنصوص عليها في التشريع المعمول به وفي بنود الصفقة المذكورة أعلاه، بما في ذلك فسخ الصفقة رقم 23/2024 المؤرخة 16-10-2024 unilatéralement.
