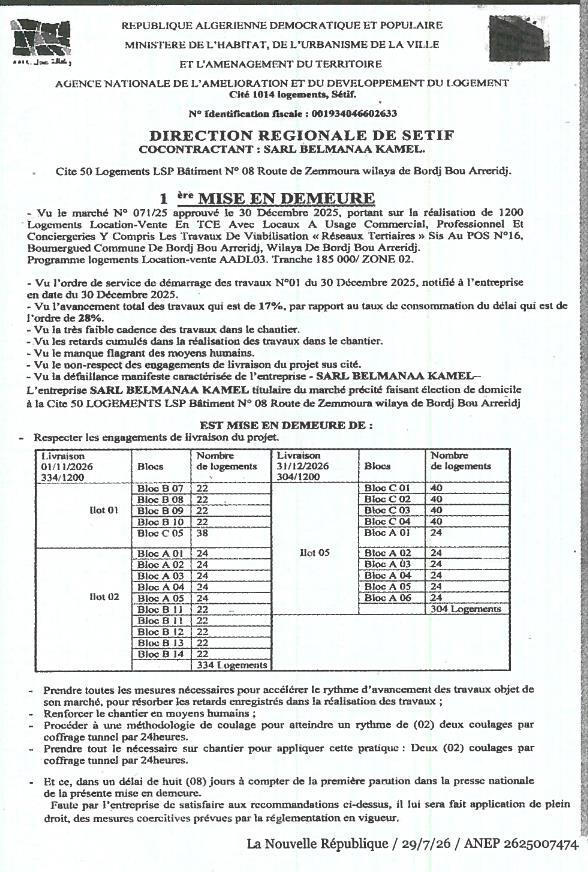

1ère mise en demeure à l'entreprise SARL BELMANAA KAMEL pour non-respect des engagements de livraison du projet de 1200 logements Location-Vente
Date de parution
29 juillet 2026
Date limite de dépôt
Non précisée
Budget estimatif
Non communiqué
Localisation
Bordj Bou Arreridj · B. B. Arreridj
Objet de l’avis
Vu le marché N° 071/25 approuvé le 30 Décembre 2025, portant sur la réalisation de 1200 Logements Location-Vente En TCE Avec Locaux A Usage Commercial, Professionnel Et Conciergeries Y Compris Les Travaux De Viabilisation « Réseaux Tertiaires » Sis Au POS N°16, Boumergued Commune De Bordj Bou Arreridj, Wilaya De Bordj Bou Arreridj. Programme logements Location-vente AADL03. Tranche 185 000/ ZONE 02.
Vu l'ordre de service de démarrage des travaux N°01 du 30 Décembre 2025, notifié à l'entreprise en date du 30 Décembre 2025.
Vu l'avancement total des travaux qui est de 17%, par rapport au taux de consommation du délai qui est de l'ordre de 28%.
Vu la très faible cadence des travaux dans le chantier.
Vu les retards cumulés dans la réalisation des travaux dans le chantier.
Vu le manque flagrant des moyens humains.
Vu le non-respect des engagements de livraison du projet sus cité.
Vu la défaillance manifeste caractérisée de l'entreprise - SARL BELMANAA KAMEL -
L'entreprise SARL BELMANAA KAMEL titulaire du marché précité faisant élection de domicile à la Cite 50 LOGEMENTS LSP Bâtiment N° 08 Route de Zemmoura wilaya de Bordj Bou Arreridj
EST MISE EN DEMEURE DE :
- Respecter les engagements de livraison du projet.
Livraison 01/11/2026 334/1200
| Ilot | Bloc | Nombre de logements |
|---|---|---|
| Ilot 01 | Bloc B 07 | 22 |
| Bloc B 08 | 22 | |
| Bloc B 09 | 22 | |
| Bloc B 10 | 22 | |
| Bloc C 05 | 38 | |
| Ilot 02 | Bloc A 01 | 24 |
| Bloc A 02 | 24 | |
| Bloc A 03 | 24 | |
| Bloc A 04 | 24 | |
| Bloc A 05 | 24 | |
| Ilot 03 | Bloc B 11 | 22 |
| Bloc B 12 | 22 | |
| Bloc B 13 | 22 | |
| Bloc B 14 | 22 | |
| Bloc B 15 | 22 | |
| Total | 334 Logements |
Livraison 31/12/2026 304/1200
| Ilot | Bloc | Nombre de logements |
|---|---|---|
| Ilot 05 | Bloc C 01 | 40 |
| Bloc C 02 | 40 | |
| Bloc C 03 | 40 | |
| Bloc C 04 | 40 | |
| Bloc A 01 | 24 | |
| Ilot 06 | Bloc A 02 | 24 |
| Bloc A 03 | 24 | |
| Bloc A 04 | 24 | |
| Bloc A 05 | 24 | |
| Bloc A 06 | 24 | |
| Total | 304 Logements |
- Prendre toutes les mesures nécessaires pour accélérer le rythme d'avancement des travaux objet de son marché, pour résorber les retards enregistrés dans la réalisation des travaux ;
- Renforcer le chantier en moyens humains ;
- Procéder à une méthodologie de coulage pour atteindre un rythme de (02) deux coulages par coffrage tunnel par 24heures.
- Prendre tout le nécessaire sur chantier pour appliquer cette pratique : Deux (02) coulages par coffrage tunnel par 24heures.
- Et ce, dans un délai de huit (08) jours à compter de la première parution dans la presse nationale de la présente mise en demeure.
Faute par l'entreprise de satisfaire aux recommandations ci-dessus, il lui sera fait application de plein droit, des mesures coercitives prévues par la réglementation en vigueur.
