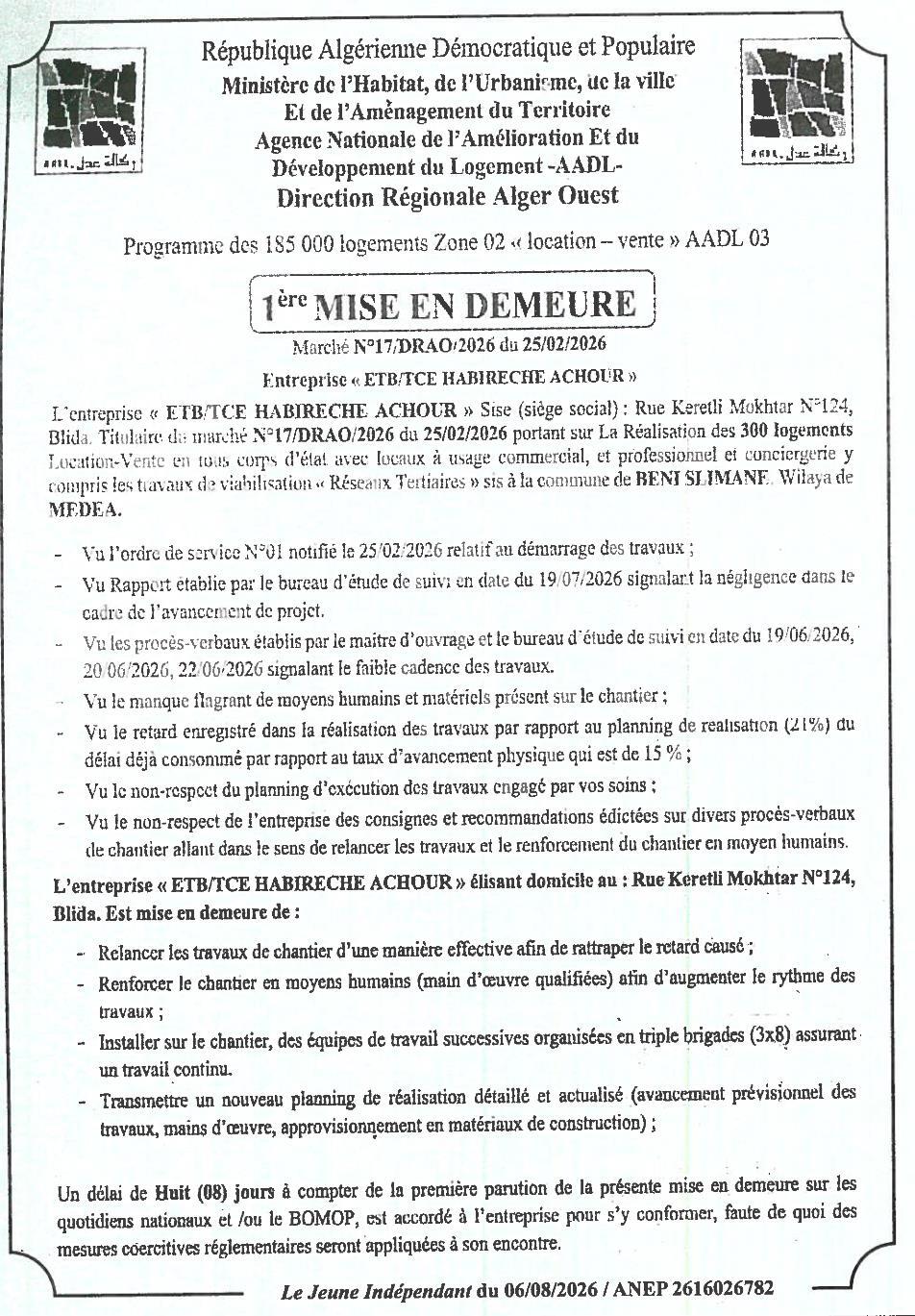

Mise en demeureLogement

1ère Mise en demeure - Réalisation de 300 logements Location-Vente

Agence Nationale de l'Amélioration et du Développement du Logement - AADL - Direction Régionale Alger Ouest📍 Médéa · Beni SlimaneParu dans Le Jeune Indépendant

Date de parution

6 août 2026

Date limite de dépôt

Non précisée

Budget estimatif

Non communiqué

Localisation

Médéa · Beni Slimane

Objet de l’avis

Marché N°17/DRAO/2026 du 25/02/2026

Entreprise « ETB/TCE HABIRECHE ACHOUR » Sise (siège social) : Rue Keretli Mokhtar N°124, Blida. Titulaire du marché N°17/DRAO/2026 du 25/02/2026 portant sur La Réalisation des 300 logements Location-Vente en tous corps d'état avec locaux à usage commercial, et professionnel et conciergerie y compris les travaux de viabilisation « Réseaux Tertiaires » sis à la commune de BENI SLIMANE. Wilaya de MEDEA.

  • Vu l'ordre de service N°01 notifié le 25/02/2026 relatif au démarrage des travaux ;
  • Vu Rapport établie par le bureau d'étude de suivi en date du 19/07/2026 signalant la négligence dans le cadre de l'avancement de projet.
  • Vu les procès-verbaux établis par le maître d'ouvrage et le bureau d'étude de suivi en date du 19/06/2026, 20/06/2026, 22/06/2026 signalant le faible cadence des travaux.
  • Vu le manque flagrant de moyens humains et matériels présent sur le chantier ;
  • Vu le retard enregistré dans la réalisation des travaux par rapport au planning de réalisation (21%) du délai déjà consommé par rapport au taux d'avancement physique qui est de 15 % ;
  • Vu le non-respect du planning d'exécution des travaux engagé par vos soins ;
  • Vu le non-respect de l'entreprise des consignes et recommandations édictées sur divers procès-verbaux de chantier allant dans le sens de relancer les travaux et le renforcement du chantier en moyen humains.

L'entreprise « ETB/TCE HABIRECHE ACHOUR » élisant domicile au : Rue Keretli Mokhtar N°124, Blida. Est mise en demeure de :

  • Relancer les travaux de chantier d'une manière effective afin de rattraper le retard causé ;
  • Renforcer le chantier en moyens humains (main d'œuvre qualifiées) afin d'augmenter le rythme des travaux ;
  • Installer sur le chantier, des équipes de travail successives organisées en triple brigades (3x8) assurant un travail continu.
  • Transmettre un nouveau planning de réalisation détaillé et actualisé (avancement prévisionnel des travaux, mains d'œuvre, approvisionnement en matériaux de construction) ;

Un délai de Huit (08) jours à compter de la première parution de la présente mise en demeure sur les quotidiens nationaux et /ou le BOMOP, est accordé à l'entreprise pour s'y conformer, faute de quoi des mesures coercitives réglementaires seront appliquées à son encontre.
