Mise en demeureLogement

Mise en demeure de l'entreprise S.A.R.L BELAAMECHE DAHMANE pour non-respect des engagements de livraison du projet de 1000 logements Location-Vente

MINISTERE DE L'HABITAT, DE L'URBANISME DE LA VILLE ET L'AMENAGEMENT DU TERRITOIRE / AGENCE NATIONALE DE L'AMELIORATION ET DU DEVELOPPEMENT DU LOGEMENT📍 Bordj Bou Arreridj · B. B. ArreridjParu dans Compétition

Date de parution

29 juillet 2026

Date limite de dépôt

Non précisée

Budget estimatif

Non communiqué

Localisation

Bordj Bou Arreridj · B. B. Arreridj

Objet de l’avis

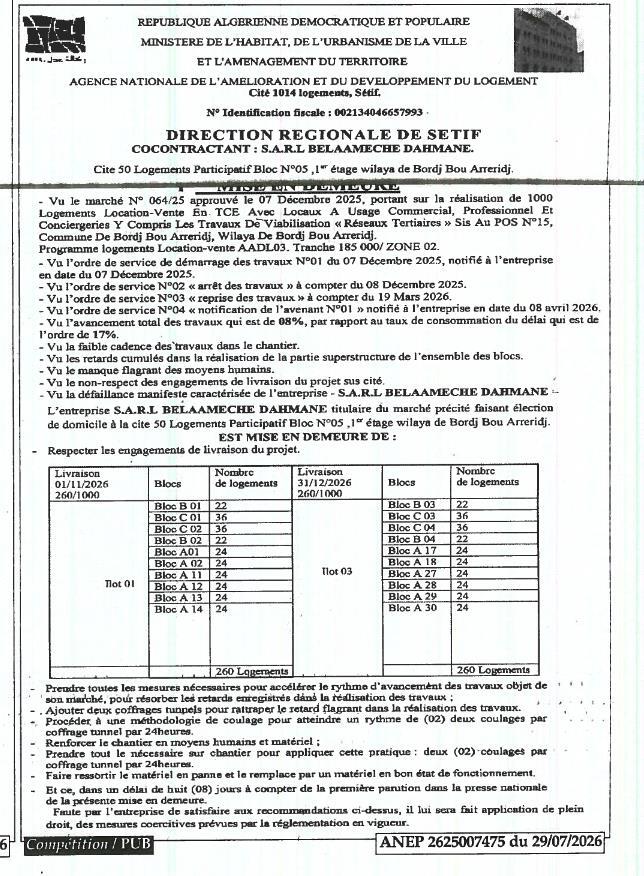

L'entreprise S.A.R.L BELAAMECHE DAHMANE, titulaire du marché précité, est mise en demeure de :

  • Respecter les engagements de livraison du projet selon le calendrier suivant :
    • Livraison au 01/11/2026 (260 logements) :
      • Ilot 01 :
        • Bloc B 01 : 22 logements
        • Bloc C 01 : 36 logements
        • Bloc C 02 : 36 logements
        • Bloc B 02 : 22 logements
        • Bloc A 01 : 24 logements
        • Bloc A 02 : 24 logements
        • Bloc A 11 : 24 logements
        • Bloc A 12 : 24 logements
        • Bloc A 13 : 24 logements
        • Bloc A 14 : 24 logements
    • Livraison au 31/12/2026 (260 logements) :
      • Ilot 03 :
        • Bloc B 03 : 22 logements
        • Bloc C 03 : 36 logements
        • Bloc C 04 : 36 logements
        • Bloc B 04 : 22 logements
        • Bloc A 17 : 24 logements
        • Bloc A 18 : 24 logements
        • Bloc A 27 : 24 logements
        • Bloc A 28 : 24 logements
        • Bloc A 29 : 24 logements
        • Bloc A 30 : 24 logements
  • Prendre toutes les mesures nécessaires pour accélérer le rythme d'avancement des travaux objet de son marché, pour résorber les retards enregistrés dans la réalisation des travaux ;
  • Ajouter deux coffrages tunnels pour rattraper le retard flagrant dans la réalisation des travaux ;
  • Procéder à une méthodologie de coulage pour atteindre un rythme de (02) deux coulages par coffrage tunnel par 24 heures ;
  • Renforcer le chantier en moyens humains et matériel ;
  • Prendre tout le nécessaire sur chantier pour appliquer cette pratique : deux (02) coulages par coffrage tunnel par 24 heures ;
  • Faire ressortir le matériel en panne et le remplacer par un matériel en bon état de fonctionnement ;
  • Et ce, dans un délai de huit (08) jours à compter de la première parution dans la presse nationale de la présente mise en demeure.

Faute par l'entreprise de satisfaire aux recommandations ci-dessus, il lui sera fait application de plein droit, des mesures coercitives prévues par la réglementation en vigueur.
