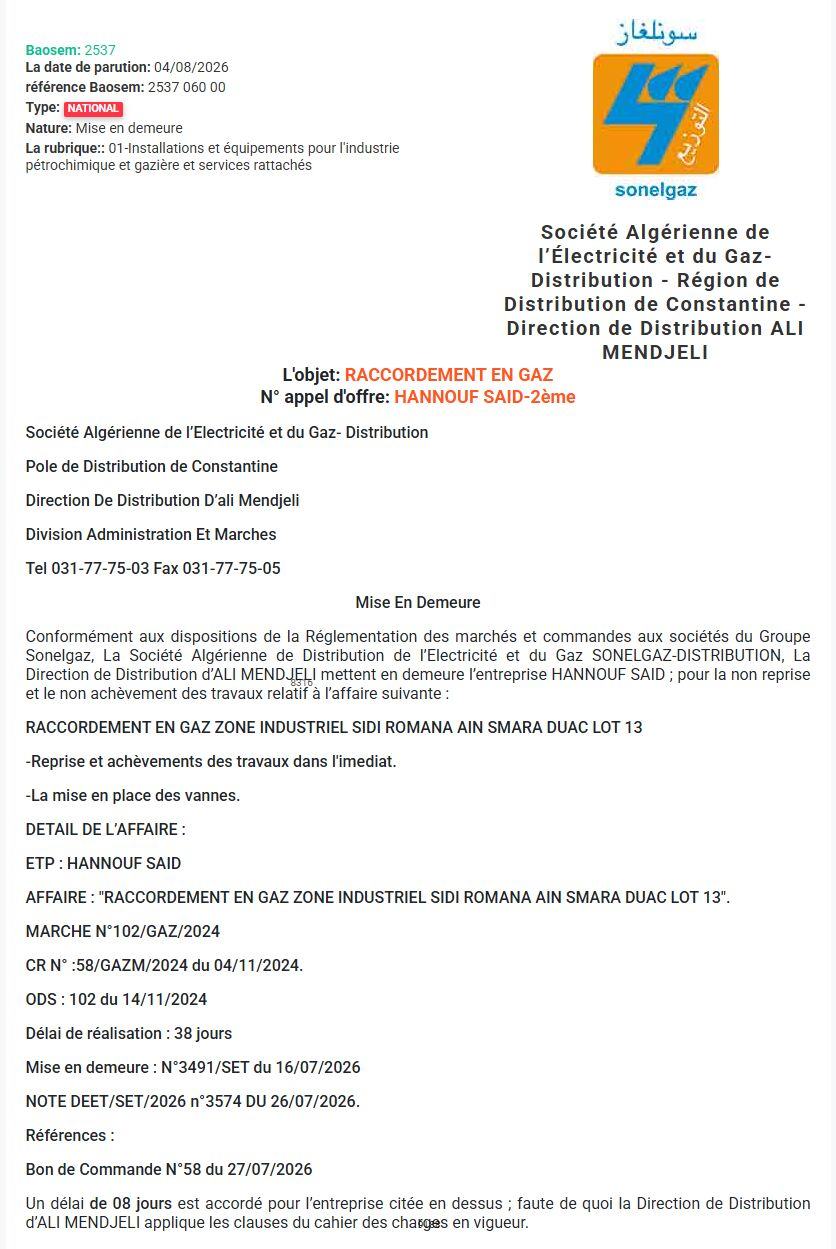

MISE EN DEMEURE POUR NON-ACHÈVEMENT DE TRAVAUX DE RACCORDEMENT EN GAZ
Date de parution
16 juillet 2026
Date limite de dépôt
Non précisée
Budget estimatif
Non communiqué
Localisation
Constantine · Constantine
Objet de l’avis
Conformément aux dispositions de la Réglementation des marchés et commandes aux sociétés du Groupe Sonelgaz, la Société Algérienne de Distribution de l'Électricité et du Gaz SONELGAZ-DISTRIBUTION, Direction de Distribution d'ALI MENDJELI, met en demeure l'entreprise HANNOUF SAID pour la non-reprise et le non-achèvement des travaux relatifs à l'affaire suivante :
Raccordement en gaz de la zone industrielle Sidi Romana - Ain Smara - Duac, lot 13.
Les travaux doivent être repris et achevés immédiatement, avec la mise en place des vannes.
Détail de l'affaire :
- Entreprise adjudicataire : HANNOUF SAID
- Objet : Raccordement en gaz de la zone industrielle Sidi Romana - Ain Smara - Duac, lot 13
- Marché n° : 102/GAZ/2024
- CR n° : 58/GAZM/2024 du 04-11-2024
- ODS n° : 102 du 14-11-2024
- Délai de réalisation : 38 jours
- Mise en demeure n° : 3491/SET du 16-07-2026
- Note DEET/SET/2026 n° : 3574 du 26-07-2026
Un délai de 08 jours est accordé à l'entreprise citée ci-dessus. À défaut de reprise et d'achèvement des travaux dans ce délai, la Direction de Distribution d'ALI MENDJELI appliquera les clauses du cahier des charges en vigueur.
