Mise en demeureLogement

Mise en demeure pour non-respect du planning de travaux de construction de logements publics

Office de Promotion et de Gestion Immobilière de Mila📍 Mila · Tassadane HaddadaParu dans La Nouvelle République

Date de parution

20 août 2026

Date limite de dépôt

Non précisée

Budget estimatif

Non communiqué

Localisation

Mila · Tassadane Haddada

Objet de l’avis

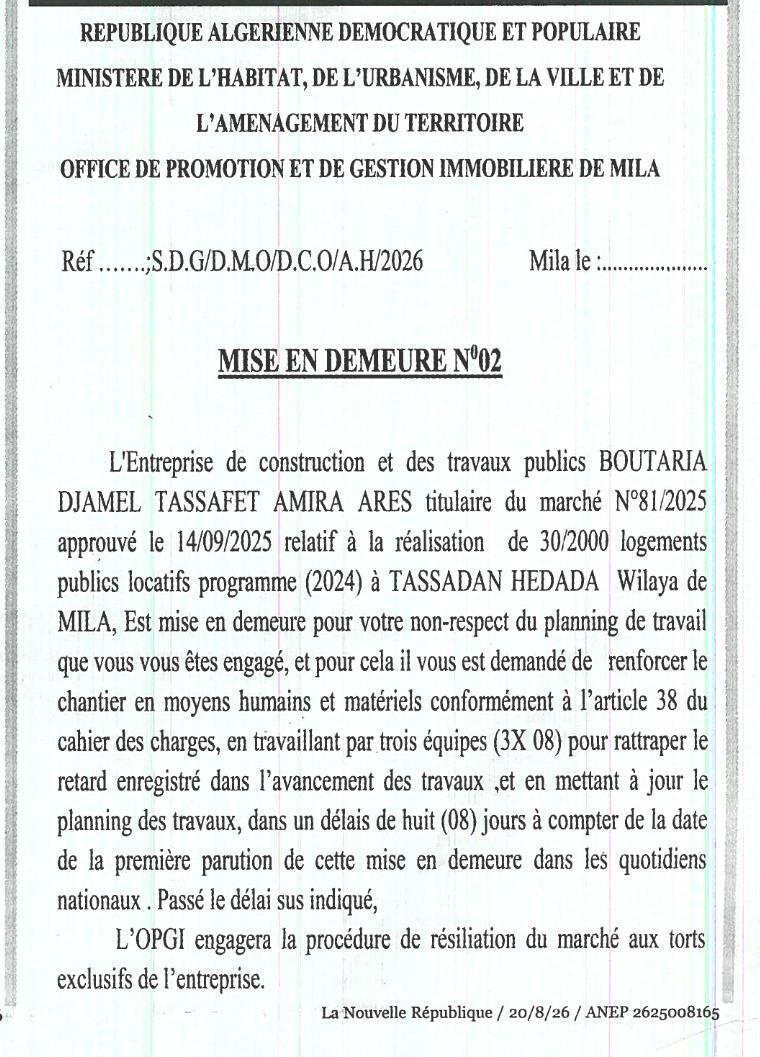

L'Entreprise de construction et des travaux publics BOUTARIA DJAMEL TASSAFET AMIRA ARES, titulaire du marché N°81/2025 approuvé le 14/09/2025 relatif à la réalisation de 30/2000 logements publics locatifs (programme 2024) à TASSADAN HEDADA (Wilaya de MILA), est mise en demeure pour non-respect du planning de travail auquel elle s'est engagée.

Il est demandé à l'entreprise de renforcer le chantier en moyens humains et matériels conformément à l'article 38 du cahier des charges, en travaillant par trois équipes (3 x 08 heures) pour rattraper le retard enregistré dans l'avancement des travaux, et en mettant à jour le planning des travaux, dans un délai de huit (08) jours à compter de la date de la première parution de cette mise en demeure dans les quotidiens nationaux.

Passé ce délai, l'OPGI engagera la procédure de résiliation du marché aux torts exclusifs de l'entreprise.
