Mise en demeure pour retard d'exécution de travaux de réalisation d'un collège

Wilaya de Khenchela - Direction des équipements publics📍 Khenchela · BabarParu dans La Nouvelle République

Date de parution

16 août 2026

Date limite de dépôt

Non précisée

Budget estimatif

Non communiqué

Localisation

Khenchela · Babar

Objet de l’avis

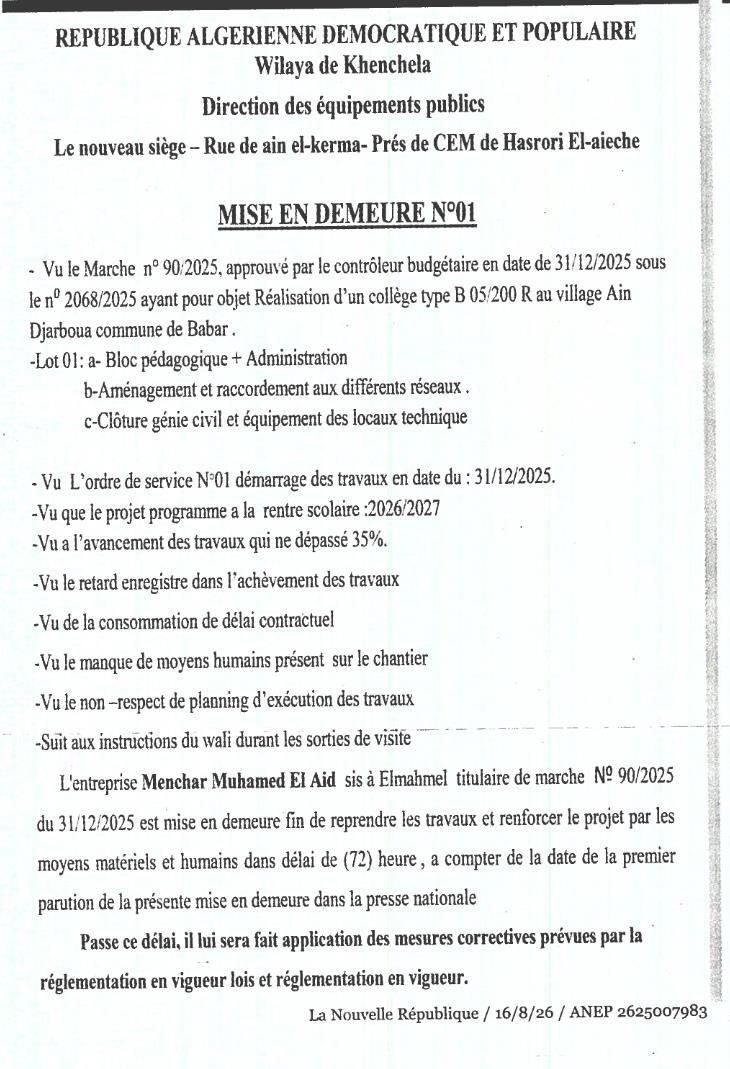

Vu le Marché n° 90/2025, approuvé par le contrôleur budgétaire en date du 31-12-2025 sous le n° 2068/2025 ayant pour objet la réalisation d'un collège type B 05/200 R au village Ain Djarboua, commune de Babar.

Lot 01 :

  • Bloc pédagogique + Administration
  • Aménagement et raccordement aux différents réseaux
  • Clôture génie civil et équipement des locaux techniques

Vu l'ordre de service n°01 de démarrage des travaux en date du 31-12-2025.

Vu que le projet est programmé pour la rentrée scolaire 2026/2027.

Vu l'avancement des travaux qui ne dépasse pas 35%.

Vu le retard enregistré dans l'achèvement des travaux.

Vu la consommation du délai contractuel.

Vu le manque de moyens humains présents sur le chantier.

Vu le non-respect du planning d'exécution des travaux.

Suite aux instructions du wali durant les sorties de visite.

L'entreprise Menchar Muhamed El Aid, sise à Elmahmel, titulaire du marché n° 90/2025 du 31-12-2025, est mise en demeure de reprendre les travaux et de renforcer le projet par les moyens matériels et humains dans un délai de 72 heures, à compter de la date de la première parution de la présente mise en demeure dans la presse nationale.

Passé ce délai, il lui sera fait application des mesures correctives prévues par la réglementation en vigueur.
