Mise en demeureLogement
Mise en demeure pour retard dans l'exécution des travaux de la moyenne section 02 de la base 06 (programme 2025)
Direction des Équipements Publics de la Wilaya de Tipaza📍 Tipaza · TipazaParu dans El ayam news
Date de parution
26 octobre 2026
Date limite de dépôt
Non précisée
Budget estimatif
Non communiqué
Localisation
Tipaza · Tipaza
Objet de l’avis

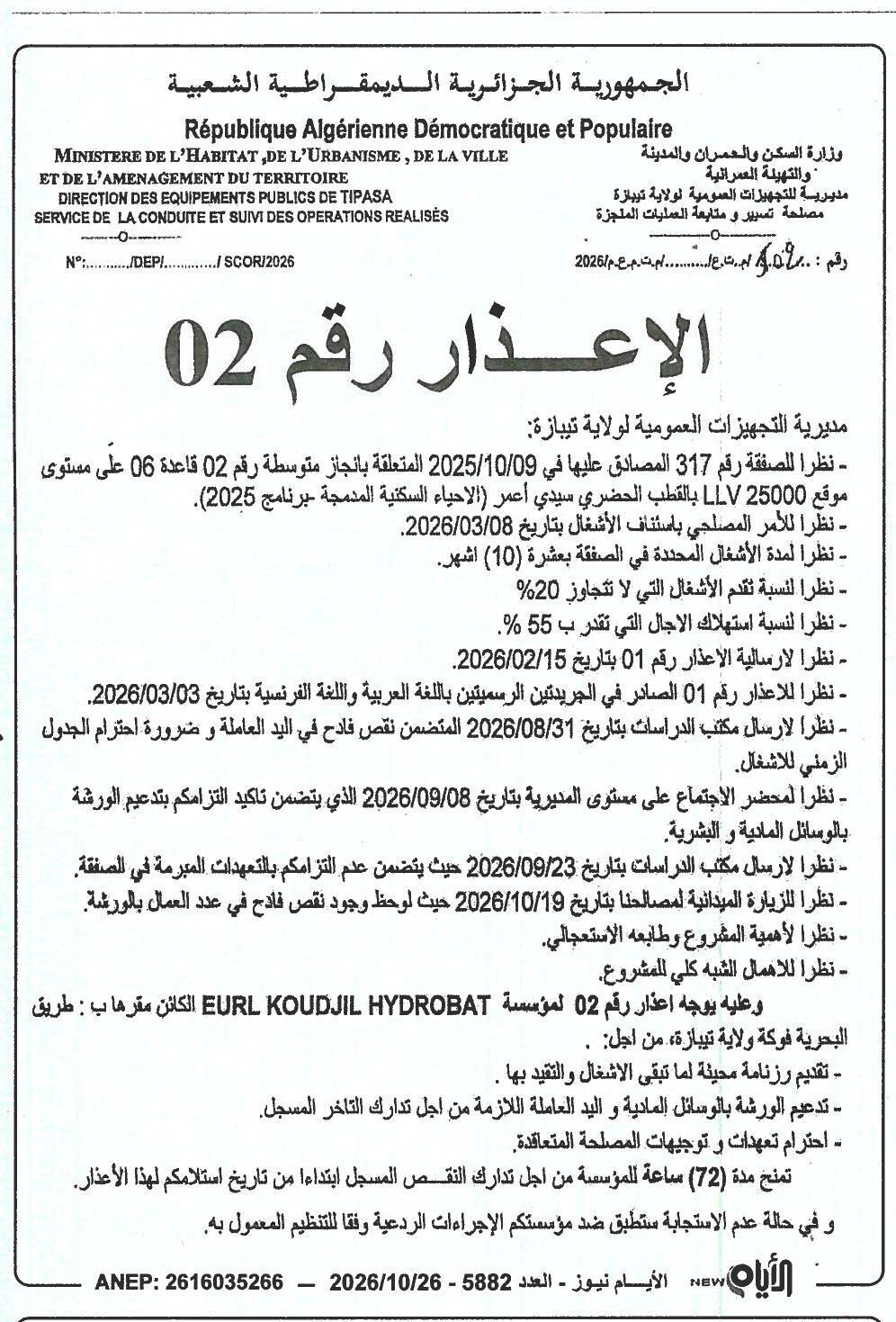

Direction des Équipements Publics de la Wilaya de Tipaza :
- En référence au marché n°317 approuvé le 09/10/2025 concernant la réalisation de la moyenne section 02 de la base 06 au niveau du site LLV 25000 dans le pôle urbain Sidi Amar (programme de relance des logements intégrés - 2025).
- En raison de l'ordre de reprise des travaux daté du 08/03/2026.
- Étant donné que la durée des travaux est fixée à dix (10) mois dans le marché.
- Compte tenu du faible taux d'avancement des travaux, ne dépassant pas 20%.
- Compte tenu de la consommation des délais estimée à 55%.
- En référence à la mise en demeure n°01 envoyée le 15/02/2026.
- En référence à la mise en demeure n°01 publiée dans les journaux officiels en arabe et en français le 03/03/2026.
- En raison du rapport du bureau d'études du 31/08/2026 indiquant un manque flagrant de main-d'œuvre et la nécessité de respecter le calendrier des travaux.
- En référence au procès-verbal de réunion au niveau de la direction du 08/09/2026 confirmant votre engagement à renforcer l'atelier avec les moyens matériels et humains.
- En raison du rapport du bureau d'études du 23/09/2026 indiquant un non-respect de vos engagements contractuels.
- En référence à la visite de terrain de nos services le 19/10/2026, où un manque flagrant de travailleurs sur le chantier a été constaté.
- Compte tenu de l'importance et de l'urgence du projet.
- Compte tenu de l'abandon quasi total du projet.
La Direction des Équipements Publics de la Wilaya de Tipaza adresse donc la mise en demeure n°02 à l'entreprise EURL KOUDJIL HYDROBAT, dont le siège est situé au : Route de la Marine, Fouka, Wilaya de Tipaza, afin que :
- Un planning révisé pour les travaux restants soit présenté et respecté.
- L'atelier soit renforcé avec les moyens matériels et humains nécessaires pour rattraper le retard enregistré.
- Les engagements et directives de la maîtrise d'ouvrage soient respectés.
Un délai de 72 heures est accordé à l'entreprise à partir de la réception de cette mise en demeure pour corriger les manquements constatés.
À défaut de réponse, les mesures disciplinaires prévues par la réglementation en vigueur seront appliquées contre votre entreprise.
