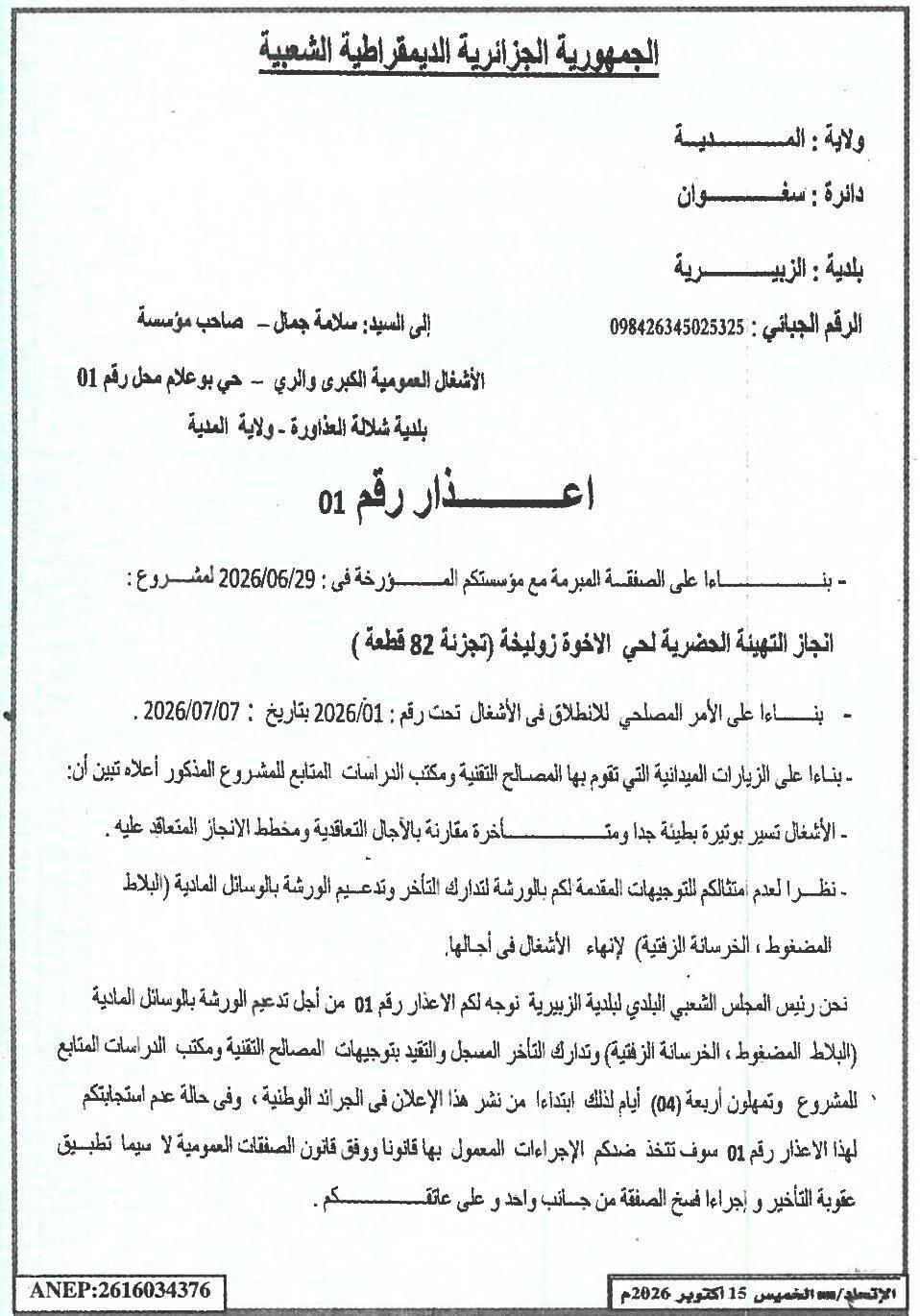

Mise en demeure pour retard dans l'exécution des travaux de la tôituration urbaine du quartier des frères Zoulikha (lot 82 parcelles)

Commune de Zoubiria, Wilaya de Médéa📍 Médéa · ZoubiriaParu dans الإتحاد

Date de parution

15 octobre 2026

Date limite de dépôt

Non précisée

Budget estimatif

Non communiqué

Localisation

Médéa · Zoubiria

Objet de l’avis

Objet : Mise en demeure n°01 pour retard dans l'exécution des travaux de tôituration urbaine du quartier des frères Zoulikha (lot 82 parcelles).

À l'attention de Monsieur Salama Jamal, propriétaire de l'entreprise Grandes Travaux Publics et Hydraulique, située à Boualem, local n°01, commune de Chalaâ El Hamra, wilaya de Médéa.

Sur la base des éléments suivants :

  • Contrat signé avec votre institution daté du 29/06/2026 pour le projet d'aménagement urbain du quartier des frères Zoulikha (lot 82 parcelles).
  • Ordre de lancement des travaux sous le numéro 2026/01 daté du 07/07/2026.

Après des visites de terrain réalisées par les services techniques et le bureau d'études chargé du suivi du projet, il a été constaté que :

  • Les travaux avancent à un rythme très lent et sont en retard par rapport aux délais contractuels et au calendrier d'exécution convenu.
  • Vous n'avez pas respecté les directives données lors de la réunion de travail pour rattraper le retard et renforcer les moyens matériels (dalles compactées, béton bitumineux) afin de terminer les travaux dans les délais impartis.

En tant que président du conseil populaire communal de la commune de Zoubiria, nous vous adressons cette mise en demeure n°01 pour que vous renforciez les moyens matériels (dalles compactées, béton bitumineux) et rattrapiez le retard enregistré, en respectant les directives des services techniques et du bureau d'études. Vous disposez d'un délai de quatre (04) jours à compter de la publication de cet avis dans les journaux nationaux.

En cas de non-respect de cette mise en demeure n°01, des mesures seront prises contre vous conformément à la loi, notamment l'application de la pénalité de retard et la résiliation unilatérale du contrat, conformément à la loi sur les marchés publics.
