Mise en demeure pour retard dans la réalisation de logements publics locatifs à Téchta
Date de parution
7 août 2026
Date limite de dépôt
Non précisée
Budget estimatif
Non communiqué
Localisation
Aïn Defla · El-Abadia
Objet de l’avis

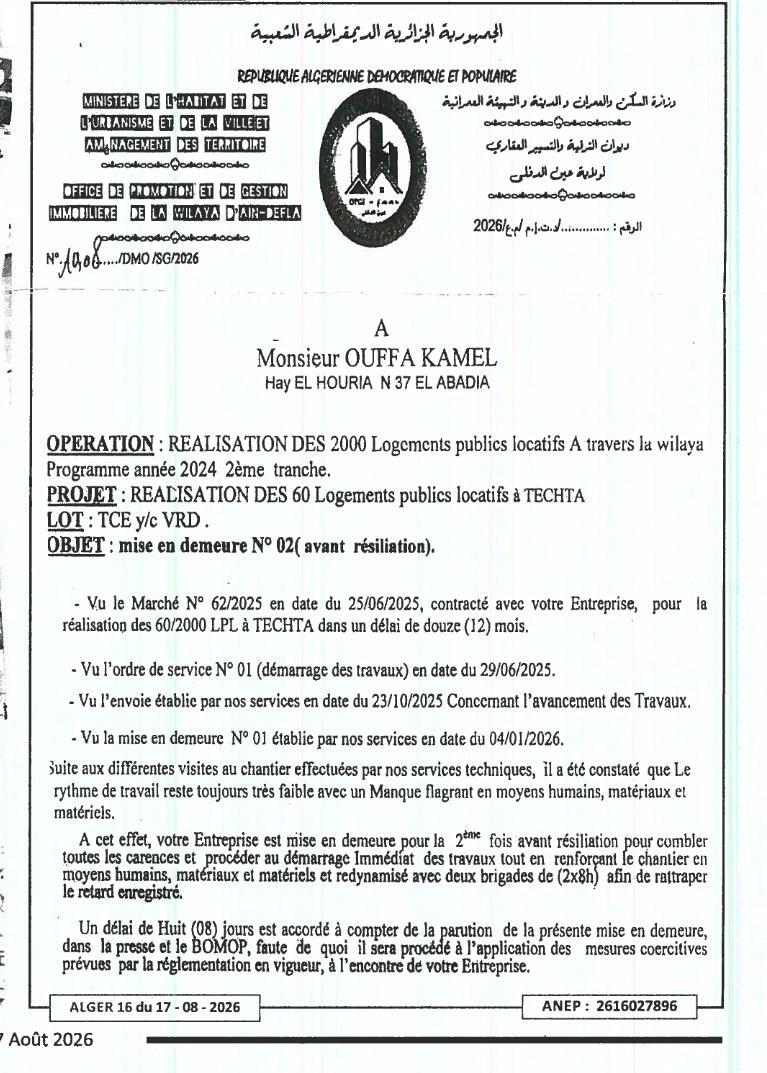

OPÉRATION : Réalisation des 2000 logements publics locatifs à travers la wilaya (Programme année 2024, 2ème tranche).
PROJET : Réalisation des 60 logements publics locatifs à Téchta.
LOT : TCE y compris VRD.
OBJET : Mise en demeure n° 02 (avant résiliation).
- Vu le Marché n° 62/2025 en date du 25-06-2025, contracté avec votre entreprise pour la réalisation des 60/2000 logements publics locatifs à Téchta dans un délai de douze (12) mois.
- Vu l'ordre de service n° 01 (démarrage des travaux) en date du 29-06-2025.
- Vu l'envoi établi par nos services en date du 23-10-2025 concernant l'avancement des travaux.
- Vu la mise en demeure n° 01 établie par nos services en date du 04-01-2026.
Suite aux différentes visites au chantier effectuées par nos services techniques, il a été constaté que le rythme de travail reste toujours très faible avec un manque flagrant en moyens humains, matériaux et matériels.
À cet effet, votre entreprise est mise en demeure pour la 2ème fois avant résiliation pour combler toutes les carences et procéder au démarrage immédiat des travaux tout en renforçant le chantier en moyens humains, matériaux et matériels et redynamisé avec deux brigades de (2x8h) afin de rattraper le retard enregistré.
Un délai de huit (08) jours est accordé à compter de la parution de la présente mise en demeure, dans la presse et le BOMOP, faute de quoi il sera procédé à l'application des mesures coercitives prévues par la réglementation en vigueur, à l'encontre de votre entreprise.
Fiabilité d’extraction : 79 %
