Mise en demeureLogement
Mise en demeure pour retard et abandon de chantier dans la réalisation de logements à Touggourt
Agence Nationale de l'Amélioration et du Développement du Logement (AADL), Direction Régionale de Ouargla📍 Touggourt · TouggourtParu dans الشعب
Date de parution
12 octobre 2026
Date limite de dépôt
Non précisée
Budget estimatif
Non communiqué
Localisation
Touggourt · Touggourt
Objet de l’avis

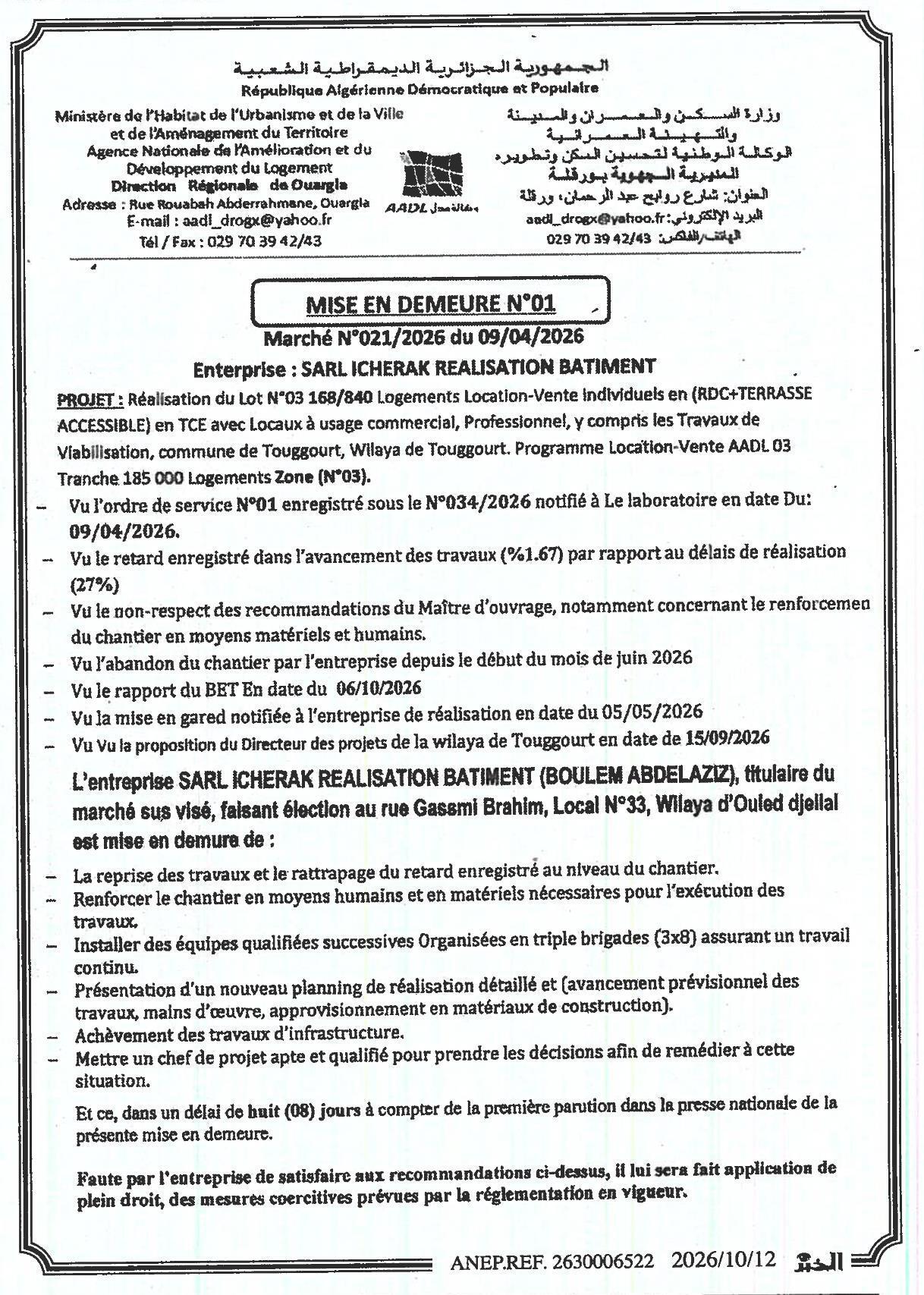

Projet : Réalisation du Lot N°03 (168 logements en location-vente avec locaux commerciaux et professionnels) en TCE, incluant travaux de viabilisation, commune de Touggourt, Wilaya de Touggourt.
Entreprise concernée : SARL ICHERAK REALISATION BATIMENT (BOULEM ABDELAZIZ), basée à Ouled Djelial.
Motifs de la mise en demeure :
- Retard d'avancement des travaux (1,67 % réalisé contre 27 % prévu).
- Non-respect des recommandations du maître d'ouvrage (manque de moyens humains et matériels).
- Abandon du chantier depuis juin 2026.
- Rapport du BET du 06/10/2026 et mise en garde antérieure du 05/05/2026.
Exigences imposées :
- Reprise immédiate des travaux et rattrapage du retard.
- Renforcement des moyens humains et matériels (organisation en triple brigades 3x8).
- Présentation d'un nouveau planning détaillé (avancement, main-d'œuvre, approvisionnement).
- Achèvement des travaux d'infrastructure.
- Nomination d'un chef de projet qualifié.
Délai : 8 jours à compter de la première parution de cet avis dans la presse nationale.
Conséquences en cas de non-respect : Application des mesures coercitives prévues par la réglementation.
Conditions de participation
- Reprise des travaux sous 8 jours.
- Renforcement des effectifs et moyens matériels.
- Présentation d'un planning détaillé et réaliste.
- Nomination d'un chef de projet compétent.
