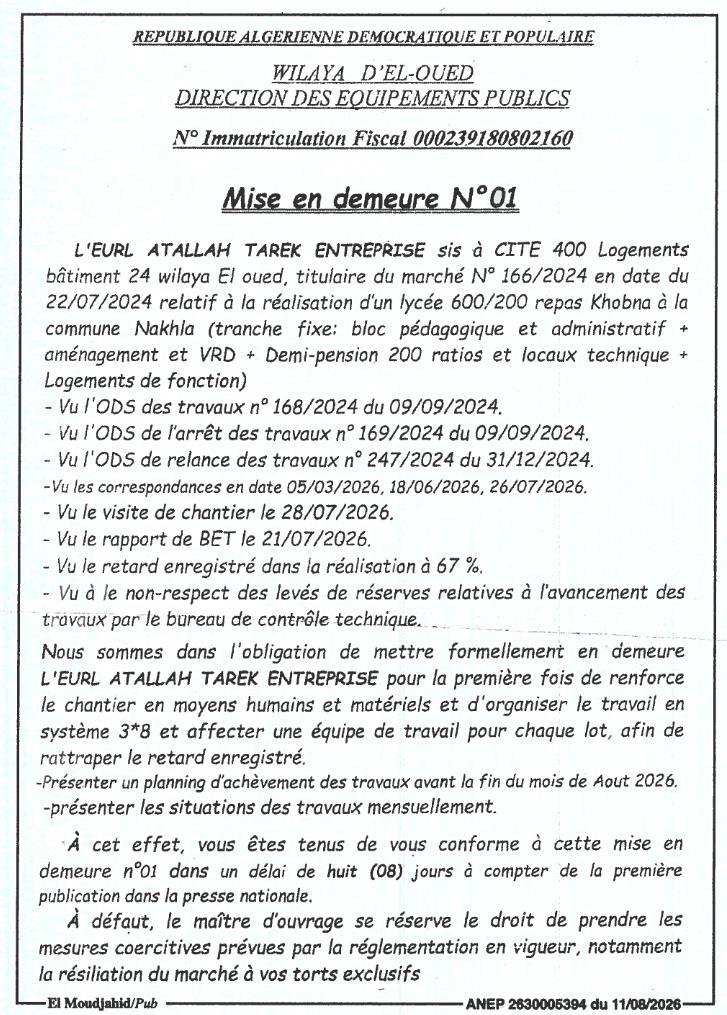

Mise en demeure pour retard et non-respect des obligations contractuelles dans la réalisation d'un lycée
Date de parution
11 août 2026
Date limite de dépôt
Non précisée
Budget estimatif
Non communiqué
Localisation
El Oued · Nakhla
Objet de l’avis
L'EURL ATALLAH TAREK ENTREPRISE, titulaire du marché N° 166/2024 en date du 22/07/2024 relatif à la réalisation d'un lycée 600/200 repas à la commune Nakhla (tranche fixe : bloc pédagogique et administratif + aménagement et VRD + demi-pension 200 ratios et locaux techniques + logements de fonction), est mise en demeure pour les raisons suivantes :
- Retard enregistré dans la réalisation à 67 % ;
- Non-respect des levés de réserves relatives à l'avancement des travaux par le bureau de contrôle technique.
La mise en demeure exige :
- Le renforcement du chantier en moyens humains et matériels ;
- L'organisation du travail en système 3*8 et l'affectation d'une équipe de travail pour chaque lot afin de rattraper le retard ;
- La présentation d'un planning d'achèvement des travaux avant la fin du mois d'août 2026 ;
- La présentation des situations des travaux mensuellement.
Le soumissionnaire dispose d'un délai de huit (08) jours à compter de la première publication dans la presse nationale pour se conformer à cette mise en demeure.
À défaut, le maître d'ouvrage se réserve le droit de prendre les mesures coercitives prévues par la réglementation en vigueur, notamment la résiliation du marché à ses torts exclusifs.
