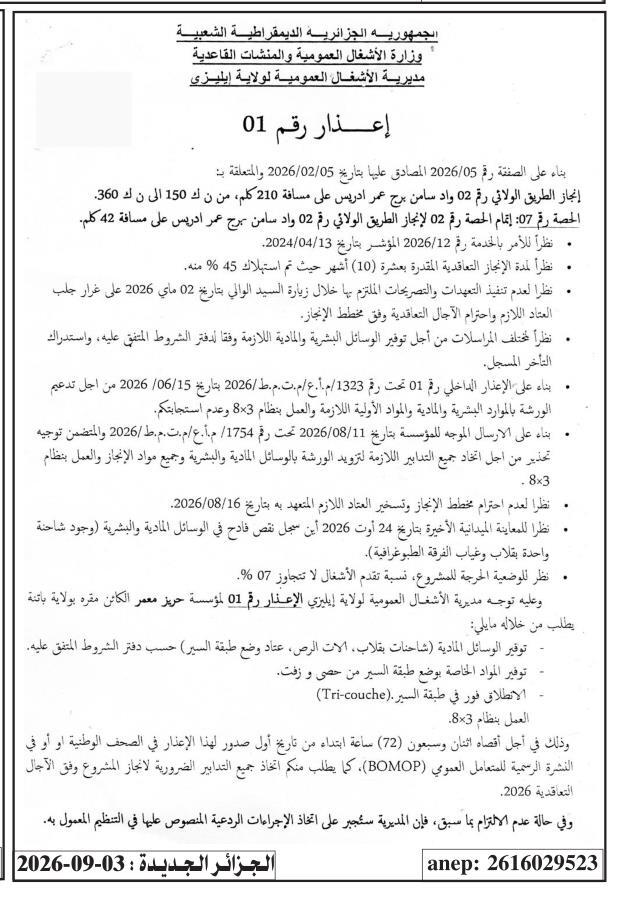

Mise en demeure relative au parachèvement du lot n° 07 du projet de réalisation du CW n° 02 reliant Oued Samen à Bordj Omar Driss
Date de parution
3 septembre 2026
Date limite de dépôt
6 septembre 2026
2 jours restants
Budget estimatif
Non communiqué
Localisation
Illizi · Illizi
Objet de l’avis
Vu le marché N° : 05/2026 approuvé le 05/02/2026 relatif au projet :
Réalisation du CW n° 02 reliant Oued Samen – Bordj Omar Driss sur 210 km, du PK 150 au PK 360.
Lot n°07 : Parachèvement du lot n° 02 de La Réalisation du CW n° 02 Reliant Oued Samen – Bordj Omar Driss sur 42 km.
- Vu l'ordre de service N° 12/2026 du : 13/04/2024 relatif au démarrage des travaux
- Vu le déliai contractuel d'exécution fixé à dix (10) mois, dont 45 % ont été consommés.
- Vu le non-respect des engagements et des déclarations pris lors de la visite de Monsieur le Wali en date du 02 mai 2026, notamment en ce qui concerne la mobilisation des moyens matériels nécessaires et le respect des délais contractuels conformément au planning d'exécution.
- Vu les différentes correspondances adressées à l'entreprise afin d'assurer la mobilisation des moyens humains et matériels nécessaires, conformément au cahier des charges convenu, et de rattraper le retard enregistré.
- Vu la mise en demeure interne n° 01, sous le numéro 1323/DTP/SDIR/2026, en date du 15/06/2026, portant sur le renforcement du chantier en ressources humaines et matérielles ainsi qu'en matériaux nécessaires, et l'instauration du système de travail 3×8, à laquelle vous n'avez pas donné suite.
- Vu le courrier adressé à l'entreprise en date du 11/08/2026, sous le numéro 1754/DTP/SDIR/2026, portant mise en garde et demandant de prendre toutes les dispositions nécessaires pour approvisionner le chantier en moyens matériels et humains ainsi qu'en matériaux nécessaires à l'exécution des travaux, et d'adopter le système de travail 3×8.
- Vu le non-respect du planning d'exécution et la non-mobilisation du matériel nécessaire, tel qu'engage à la date du 16/08/2026.
- Vu la dernière visite de constat sur chantier effectuée en date du 24 août 2026, au cours de laquelle il a été constaté une insuffisance flagrante des moyens matériels et humains, notamment la présence d'un seul camion à benne et l'absence de l'équipe topographique.
- Vu la situation critique du projet, avec un taux d'avancement des travaux ne dépassant pas 07 %.
La Direction des Travaux Publics de la Wilaya d'Illizi adresse, par la présente, une mise en demeure N°01 à l'encontre de l'entreprise Hariz Maamer demeurant à Batna, pour faire ce qui suit :
- Mobiliser les moyens matériels nécessaires, notamment les camions à benne, les engins de compactage et le matériel de mise en œuvre de la couche de revêtement, conformément au cahier des charges convenu ;
- Assurer l'approvisionnement du chantier en matériaux nécessaires à la mise en œuvre de la couche de revêtement, (granulats et bitume) ;
- Procéder immédiatement au démarrage des travaux de mise en œuvre de la couche de roulement (tri-couche) ;
- Adopter le système de travail 3×8.
Et ce dans un délai maximal de soixante-douze (72) heures à compter de la première parution du présent avis dans les quotidiens nationaux ou au BOMOP.
Il vous est également demandé de Prendre toutes les mesures nécessaires afin d'assurer l'achèvement du projet dans les délais contractuels fixés pour l'année 2026.
Faute de quoi, et en cas de non-respect de cette mise en demeure, nous serons contraints de prendre les mesures coercitives prévues par la réglementation en vigueur.
