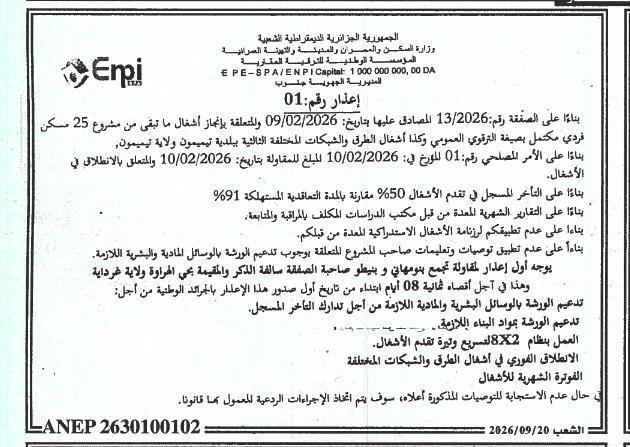

Mise en demeureBâtiment

Mise en demeure relative aux travaux de réalisation de 25 logements individuels et d’infrastructures associées à Timimoun

Ministère de la Justice, des Libertés et des Réformes Institutionnelles📍 Timimoun · TimimounParu dans الشعب

Date de parution

20 septembre 2026

Date limite de dépôt

Non précisée

Budget estimatif

Non communiqué

Localisation

Timimoun · Timimoun

Objet de l’avis

En application de la page n° 13/2026 approuvée le 09-02-2026 relative à l’exécution des travaux restants du projet de 25 logements individuels en formule clé en main ainsi que des travaux de voirie et réseaux divers de la deuxième tranche de la commune de Timimoun (wilaya de Timimoun),

En application de l’ordre de service n° 01 du 10-02-2026 portant mise en service des travaux à la date du 10-02-2026,

Considérant le retard enregistré dans l’avancement des travaux (50 % par rapport à la durée contractuelle consommée de 91 %),

Considérant les rapports mensuels établis par le bureau d’études chargé du contrôle et du suivi,

Considérant le non-respect de l’augmentation des travaux de rattrapage préparés par vos soins,

Considérant le non-respect des recommandations et instructions du maître d’ouvrage concernant l’obligation de renforcer le chantier par les moyens matériels et humains nécessaires,

Il est notifié à l’entreprise TABANAN (société en nom collectif) dont le siège est à Ghardaïa (wilaya de Ghardaïa),

Dans un délai de huit (08) jours à compter de la première parution de cet avis dans les journaux nationaux, de :

  • Renforcer le chantier par les moyens humains et matériels nécessaires afin de rattraper le retard enregistré ;
  • Renforcer le chantier par les matériaux de construction nécessaires ;
  • Travailler en système 8X2 pour accélérer le rythme d’avancement des travaux ;
  • Démarrer immédiatement les travaux de voirie et réseaux divers ;
  • Établir la facturation mensuelle des travaux.

À défaut de réponse aux recommandations susmentionnées, des mesures coercitives seront prises à l’encontre du maître d’ouvrage conformément à la législation en vigueur.
