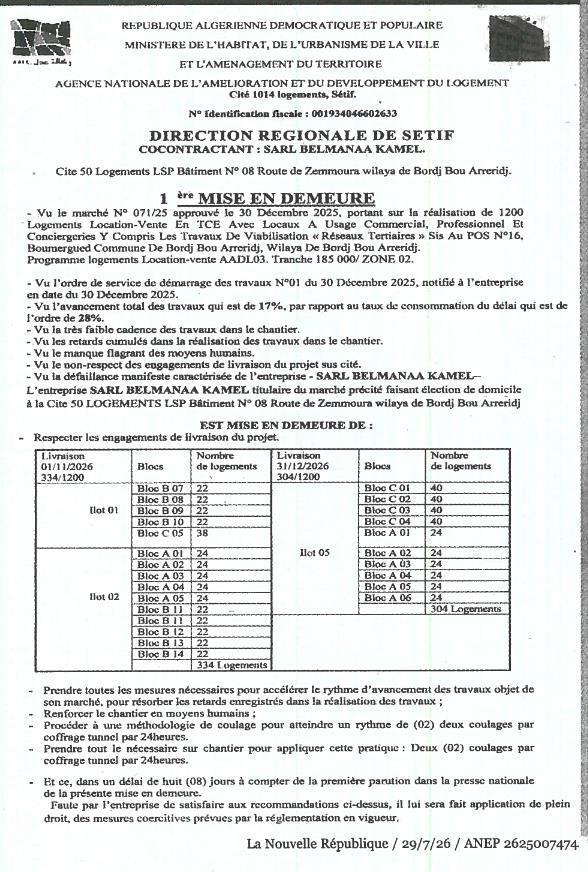

1ère mise en demeure à l'entreprise SARL BELMANAA KAMEL pour non-respect des engagements de livraison du projet de 1200 logements Location-Vente

MINISTERE DE L'HABITAT, DE L'URBANISME DE LA VILLE ET L'AMENAGEMENT DU TERRITOIRE / AGENCE NATIONALE DE L'AMELIORATION ET DU DEVELOPPEMENT DU LOGEMENT📍 برج بوعريريج · برج بوعريرجصدر في La Nouvelle République

تاريخ النشر

29 جويلية 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

برج بوعريريج · برج بوعريرج

موضوع الاستشارة

Vu le marché N° 071/25 approuvé le 30 Décembre 2025, portant sur la réalisation de 1200 Logements Location-Vente En TCE Avec Locaux A Usage Commercial, Professionnel Et Conciergeries Y Compris Les Travaux De Viabilisation « Réseaux Tertiaires » Sis Au POS N°16, Boumergued Commune De Bordj Bou Arreridj, Wilaya De Bordj Bou Arreridj. Programme logements Location-vente AADL03. Tranche 185 000/ ZONE 02.

Vu l'ordre de service de démarrage des travaux N°01 du 30 Décembre 2025, notifié à l'entreprise en date du 30 Décembre 2025.

Vu l'avancement total des travaux qui est de 17%, par rapport au taux de consommation du délai qui est de l'ordre de 28%.

Vu la très faible cadence des travaux dans le chantier.

Vu les retards cumulés dans la réalisation des travaux dans le chantier.

Vu le manque flagrant des moyens humains.

Vu le non-respect des engagements de livraison du projet sus cité.

Vu la défaillance manifeste caractérisée de l'entreprise - SARL BELMANAA KAMEL -

L'entreprise SARL BELMANAA KAMEL titulaire du marché précité faisant élection de domicile à la Cite 50 LOGEMENTS LSP Bâtiment N° 08 Route de Zemmoura wilaya de Bordj Bou Arreridj

EST MISE EN DEMEURE DE :

  • Respecter les engagements de livraison du projet.

Livraison 01/11/2026 334/1200

IlotBlocNombre de logements
Ilot 01Bloc B 0722
Bloc B 0822
Bloc B 0922
Bloc B 1022
Bloc C 0538
Ilot 02Bloc A 0124
Bloc A 0224
Bloc A 0324
Bloc A 0424
Bloc A 0524
Ilot 03Bloc B 1122
Bloc B 1222
Bloc B 1322
Bloc B 1422
Bloc B 1522
Total334 Logements

Livraison 31/12/2026 304/1200

IlotBlocNombre de logements
Ilot 05Bloc C 0140
Bloc C 0240
Bloc C 0340
Bloc C 0440
Bloc A 0124
Ilot 06Bloc A 0224
Bloc A 0324
Bloc A 0424
Bloc A 0524
Bloc A 0624
Total304 Logements

- Prendre toutes les mesures nécessaires pour accélérer le rythme d'avancement des travaux objet de son marché, pour résorber les retards enregistrés dans la réalisation des travaux ;

- Renforcer le chantier en moyens humains ;

- Procéder à une méthodologie de coulage pour atteindre un rythme de (02) deux coulages par coffrage tunnel par 24heures.

- Prendre tout le nécessaire sur chantier pour appliquer cette pratique : Deux (02) coulages par coffrage tunnel par 24heures.

- Et ce, dans un délai de huit (08) jours à compter de la première parution dans la presse nationale de la présente mise en demeure.

Faute par l'entreprise de satisfaire aux recommandations ci-dessus, il lui sera fait application de plein droit, des mesures coercitives prévues par la réglementation en vigueur.
