إعذارالسكن

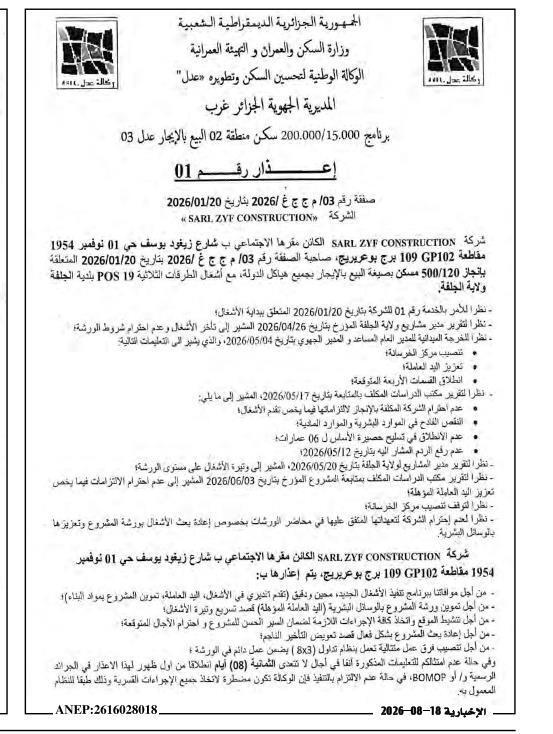

إنذار أولي بشأن السوق رقم 03/دراو/2026 المؤرخ 20/01/2026 المتعلق بإنجاز سكنات بيع-إيجار

الوكالة الوطنية لتحسين وتطوير السكن - أ.أ.د.ل - المديرية الجهوية الجزائر الغربية📍 الجلفة · الجلفةصدر في Le Jour d'Algérie

تاريخ النشر

18 أوت 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

الجلفة · الجلفة

موضوع الاستشارة

السوق رقم 03/دراو/2026 المؤرخ 20/01/2026

المؤسسة « شركة زيف للبناء ذات المسؤولية المحدودة »

المقر (المقر الاجتماعي) : شارع زيغود يوسف، حي 01 نوفمبر 1954، قسم 102، قطعة أرض 109، برج بوعريريج. حاملة للسوق رقم 03/دراو/2026 المؤرخ 20/01/2026 والمتعلق بإنجاز 120/500 سكنات بيع-إيجار في جميع التخصصات بما في ذلك أشغال التهيئة « شبكات ثانوية » الكائنة في POS 19، بلدية الجلف، ولاية الجلف.

نظرا لأمر الخدمة رقم 01 المبلغ به في 20/01/2026 المتعلق ببدء الأشغال ؛

نظرا للتقرير المحرر من طرف مدير المشاريع لولاية الجلف بتاريخ 26/04/2026 والمشيرة إلى تأخر الأشغال وعدم احترام شروط الموقع ؛

نظرا لزيارة الموقع المنجزة من طرف المدير العام المساعد والمدير الجهوي بتاريخ 04/05/2026 والمشيرة إلى إصدار التوجيهات التالية :

  • تفعيل خلاطة الخرسانة
  • تعزيز الأعداد العاملة
  • بدء الأشغال في أربعة حزم مخططة

نظرا للمحضر المحرر من طرف مكتب دراسة المتابعة بتاريخ 17/05/2026 والمشيرة إلى :

  • عدم احترام المؤسسة لالتزاماتها بما يتوافق مع تقدم الأشغال ؛
  • نقص واضح في الوسائل البشرية والمادية المتواجدة في الموقع ؛
  • عدم بدء تسليح قاعدة الأساس لستة (06) بنايات ؛
  • غياب إخلاء الردميات من موقع الأشغال، المشار إليه بتاريخ 12/05/2026 ؛

نظرا للتقرير المحرر من طرف مدير المشاريع لولاية الجلف بتاريخ 20/05/2026 والمشيرة إلى عدم احترام المؤسسة للالتزامات من أجل تعزيز الأعداد العاملة المؤهلة ؛

نظرا لتوقف تركيب خلاطة الخرسانة ؛

نظرا لعدم احترام المؤسسة للتعليمات والتوصيات الصادرة في مختلف محاضر الموقع الهادفة إلى إعادة تفعيل الأشغال وتعزيز الموقع بالوسائل البشرية.

المؤسسة « شركة زيف للبناء ذات المسؤولية المحدودة »، مقرها المختار : شارع زيغود يوسف، حي 01 نوفمبر 1954، قسم 102، قطعة أرض 109، برج بوعريريج. يتم إنذارها ب :

  • تسليم مخطط إنجاز جديد مفصل ومحدث (التقدم المتوقع للأشغال، الأعداد العاملة، توريد مواد البناء) ؛
  • تعزيز الموقع بالوسائل البشرية (أعداد عاملة مؤهلة) من أجل زيادة وتيرة الأشغال ؛
  • إعادة تفعيل الموقع واتخاذ جميع التدابير اللازمة لضمان حسن سير المشروع من أجل احترام الآجال المحددة ؛
  • إعادة تفعيل أشغال الموقع بشكل فعال من أجل استدراك التأخر الحاصل ؛
  • تثبيت تجهيزات عمل متتالية منظمة في ثلاث مجموعات (3x8) تضمن عملا مستمرا.

يتم منح المؤسسة أجل ثمانية (08) أيام ابتداء من أول نشر لهذا الإنذار في الصحف الوطنية و/أو في الجريدة الرسمية للمحاسبات، للامتثال، وإلا سيتم اتخاذ إجراءات تنظيمية قسرية في حقها.
