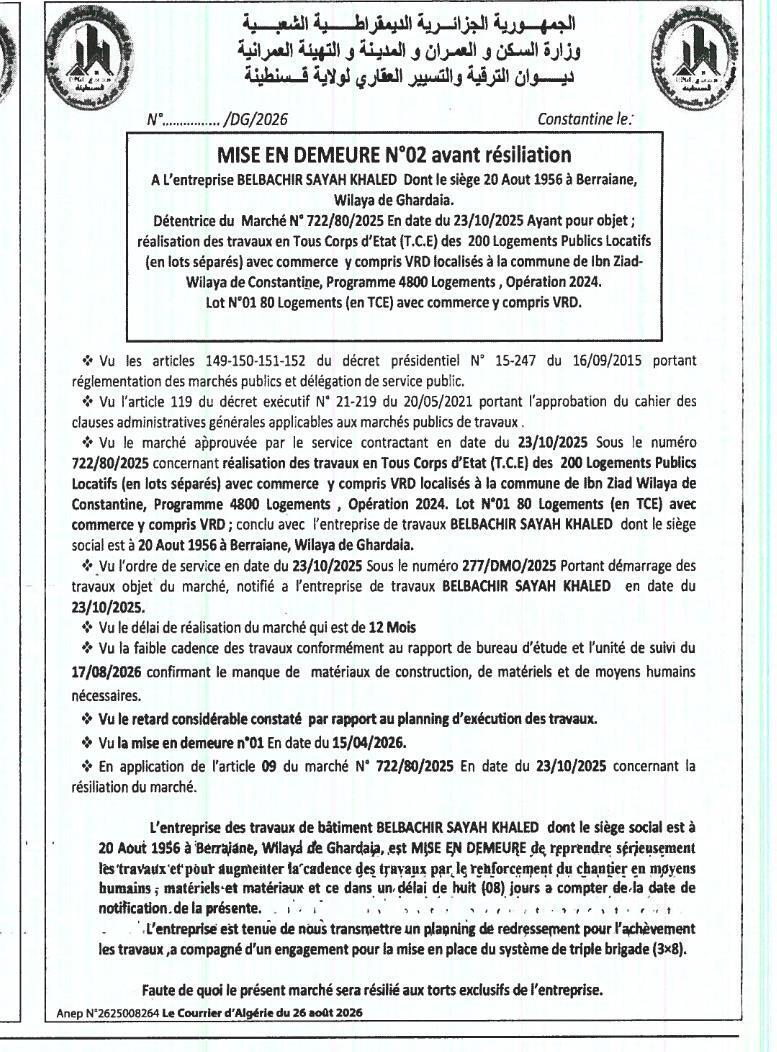

إعذارالبناء

إنذار قبل الفسخ رقم 02

وزارة السكن والعمران والمدينة والتهيئة العمرانية📍 قسنطينة · ابن زيادصدر في Le Courrier d'Algérie

تاريخ النشر

26 أوت 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

قسنطينة · ابن زياد

موضوع الاستشارة

إلى مؤسسة بلبشير صايح خالد، مقرها 20 أوت 1956 ببيرايان، ولاية غرداية، الحائزة على الصفقة رقم 722/80/2025 المؤرخة في 23-10-2025 والمتعلقة بإنجاز أشغال всем الجسم (TCE) لـ 200 سكن عمومي إيجاري (في حزم منفصلة) مع تجاري، بما في ذلك الأشغال العمومية (VRD) والموجودة ببلدية ابن زياد، ولاية قسنطينة، برنامج 4800 سكن، عملية 2024، حزمة رقم 01: 80 سكن (في TCE) مع تجاري، بما في ذلك الأشغال العمومية (VRD).

نظرا للمواد 149 و150 و151 و152 من المرسوم الرئاسي رقم 15-247 المؤرخ في 16-09-2015 المتعلق بتنظيم الصفقات العمومية وتفويض المرفق العام.

نظرا للمادة 119 من المرسوم التنفيذي رقم 21-219 المؤرخ في 20-05-2021 المتعلق بالمصادقة على دفتر الشروط الإدارية العامة المطبق على صفقات الأشغال العمومية.

نظرا للصفقة المصادق عليها من قبل السلطة المتعاقدة بتاريخ 23-10-2025 تحت الرقم 722/80/2025 المتعلقة بإنجاز أشغال всем الجسم (TCE) لـ 200 سكن عمومي إيجاري (في حزم منفصلة) مع تجاري، بما في ذلك الأشغال العمومية (VRD) والموجودة ببلدية ابن زياد، ولاية قسنطينة، برنامج 4800 سكن، عملية 2024، حزمة رقم 01: 80 سكن (في TCE) مع تجاري، بما في ذلك الأشغال العمومية (VRD)، المبرمة مع مؤسسة بلبشير صايح خالد، مقرها 20 أوت 1956 ببيرايان، ولاية غرداية.

نظرا لأمر الخدمة المؤرخ في 23-10-2025 تحت الرقم 277/DMO/2025 المتعلق ببدء أشغال الصفقة، والمبلغ إلى مؤسسة بلبشير صايح خالد بتاريخ 23-10-2025.

نظرا لمدة إنجاز الصفقة التي هي 12 شهرا.

نظرا للتأخر الكبير في وتيرة الأشغال وفقا لتقرير مكتب الدراسات ووحدة المتابعة بتاريخ 17-08-2026، مؤكدا نقص مواد البناء والمعدات والموارد البشرية اللازمة.

نظرا للتأخر الكبير مقارنة بجدول إنجاز الأشغال.

نظرا لإنذار رقم 01 المؤرخ في 15-04-2026.

طبقا للمادة 09 من الصفقة رقم 722/80/2025 المؤرخة في 23-10-2025 المتعلقة بفسخ الصفقة.

يتم إنذار مؤسسة أشغال البناء بلبشير صايح خالد، مقرها 20 أوت 1956 ببيرايان، ولاية غرداية، بضرورة استئناف الأشغال بجدية وزيادة وتيرتها من خلال تعزيز chantier بالموارد البشرية والمعدات والمواد، وذلك في أجل ثمانية (08) أيام ابتداء من تاريخ تبليغ هذا الإنذار.

يتعين على المؤسسة تقديم جدول تصحيح لإنجاز الأشغال، مصحوبا بتعهد لتركيب نظام الفرق الثلاثي (3x8).

وإلا، سيتم فسخ الصفقة على مسؤوليتها الحصرية.
