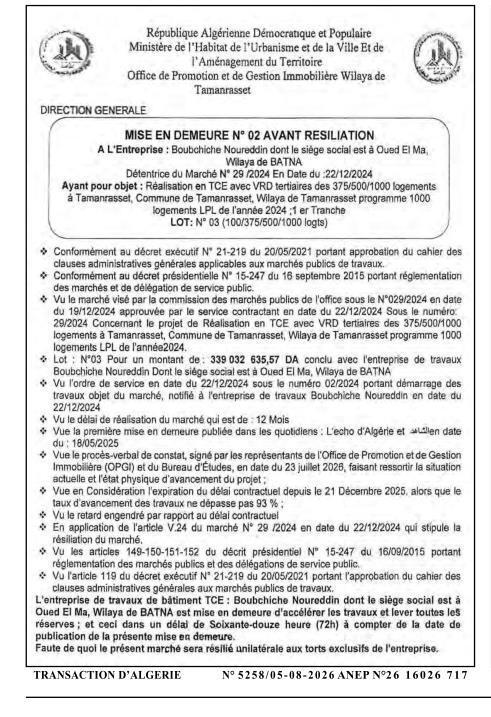

إعذارالسكن

إنذار قبل الإنهاء رقم 02 بشأن عقد إنجاز 375/500/1000 سكن بتمنراست

مكتب الترويج والتسيير العقاري لولاية تمنراست📍 تمنراست · تمنراستصدر في Transaction d'Algérie

تاريخ النشر

5 أوت 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

تمنراست · تمنراست

موضوع الاستشارة

إلى المؤسسة: بوشيخ نور الدين، مقرها الاجتماعي بواد الماء، ولاية باتنة

حائزة على العقد رقم 29/2024 بتاريخ 22/12/2024

المتعلقة ب: إنجاز أشغال التشييد والأشغال العمومية مع شبكات الطرقات (TCE) مع شبكات الطرقات الثانوية ل 375/500/1000 سكن بتمنراست، بلدية تمنراست، ولاية تمنراست (برنامج 1000 سكن LPL لسنة 2024، الشطر الأول)

القطعة: رقم 03 (100/375/500/1000 سكن)

طبقا للمرسوم التنفيذي رقم 21-219 المؤرخ في 20/05/2021 المتضمن المصادقة على دفتر الشروط الإدارية العامة المطبقة على صفقات الأشغال العمومية.

طبقا للمرسوم الرئاسي رقم 15-247 المؤرخ في 16 سبتمبر 2015 المتعلق بتنظيم الصفقات العمومية وتفويض المرفق العام.

نظرا للعقد المبرم من طرف لجنة صفقات المكتب تحت رقم 029/2024 بتاريخ 19/12/2024 والمصادق عليه من طرف السلطة التعاقدية بتاريخ 22/12/2024، المتعلق بمشروع إنجاز أشغال التشييد والأشغال العمومية مع شبكات الطرقات (TCE) مع شبكات الطرقات الثانوية ل 375/500/1000 سكن بتمنراست، بلدية تمنراست، ولاية تمنراست (برنامج 1000 سكن LPL لسنة 2024، القطعة رقم 03) بقيمة 339 032 635,57 دج، المبرم مع مؤسسة أشغال البناء بوشيخ نور الدين.

نظرا لأمر الخدمة المؤرخ في 22/12/2024 تحت رقم 02/2024 المتضمن الشروع في أشغال العقد، المبلغ للمؤسسة بوشيخ نور الدين بتاريخ 22/12/2024.

نظرا لأجل إنجاز العقد الذي هو 12 شهرا.

نظرا لإنذار سابق نشر في الصحف اليومية الصدى و الأول/الثاني بتاريخ 18/05/2025.

نظرا لمحضر معاينة موقع، موقع من طرف ممثلي مكتب الترويج والتسيير العقاري (OPGI) ومكتب الدراسات بتاريخ 23 يوليو 2026، يبرز الوضعية الحالية والحالة المادية لتقدم الأشغال.

نظرا لانتهاء الأجل التعاقدي منذ 21 ديسمبر 2025، في حين أن نسبة تقدم الأشغال لا تتجاوز 93%.

نظرا للتأخير الحاصل مقارنة بالأجل التعاقدي.

طبقا للمادة V.24 من العقد رقم 29/2024 المؤرخ في 22/12/2024 التي تنص على إنهاء العقد.

نظرا للمواد 149 و150 و151 و152 من المرسوم الرئاسي رقم 15-247 المؤرخ في 16/09/2015 المتعلق بتنظيم الصفقات العمومية وتفويض المرفق العام.

نظرا للمادة 119 من المرسوم التنفيذي رقم 21-219 المؤرخ في 20/05/2021 المتضمن المصادقة على دفتر الشروط الإدارية العامة المطبقة على صفقات الأشغال العمومية.

يتم إنذار مؤسسة أشغال البناء بوشيخ نور الدين بتسريع الأشغال وتسوية جميع التحفظات في أجل اثنتين وسبعين ساعة (72 ساعة) ابتداء من تاريخ نشر هذا الإنذار.

وإلا، سيتم إنهاء هذا العقد unilatéralement (بقرار أحادي) بسبب أخطاء المؤسسة وحدها.
