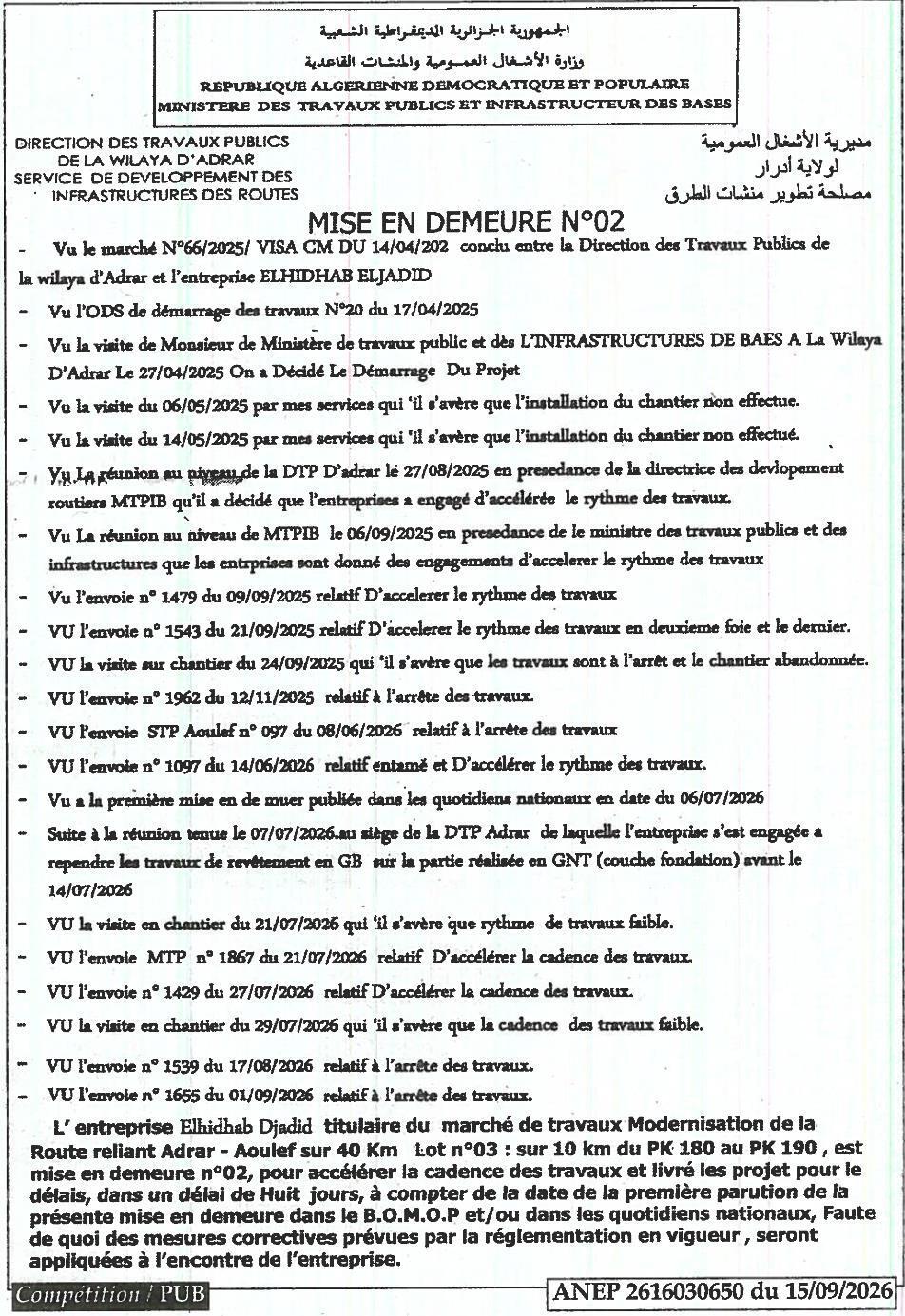

إعذارالأشغال العمومية

إنذار بالتنفيذ رقم 02 لتسريع أشغال تحديث الطريق أدرار - أفلو (الlot رقم 03)

مديرية الأشغال العمومية لولاية أدرار📍 أدرار · أدرارصدر في Compétition

تاريخ النشر

15 سبتمبر 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

أدرار · أدرار

موضوع الاستشارة

تقوم مديرية الأشغال العمومية لولاية أدرار بإنذار شركة "الحضاب الجديد"، الحائزة على الصفقة رقم 66/2025/فيزا سم بتاريخ 14/04/2025، لأشغال تحديث الطريق الرابط بين أدرار وأفلو على مسافة 40 كلم (الlot رقم 03: 10 كلم من الكيلومتر 180 إلى الكيلومتر 190)، وذلك على النحو التالي:

  • نظرا للصفقة رقم 66/2025/فيزا سم المؤرخة 14/04/2025 المبرمة بين مديرية الأشغال العمومية لولاية أدرار وشركة "الحضاب الجديد".
  • نظرا لأمر بدء الأشغال رقم 20 المؤرخ 17/04/2025.
  • نظرا لزيارة وزير الأشغال العمومية والبنيات الأساسية لولاية أدرار بتاريخ 27/04/2025، والتي تم خلالها اتخاذ قرار ببدء المشروع.
  • نظرا للزيارتين الميدانيتين بتاريخ 06/05/2025 و14/05/2025 من قبل مصالح مديرية الأشغال العمومية لأدرار، والتي تبين عدم إنجاز تهيئة chantier.
  • نظرا للاجتماع المنعقد بتاريخ 27/08/2025 بمقر مديرية الأشغال العمومية لأدرار، برئاسة مديرة تطوير الطرق بوزارة الأشغال العمومية والبنيات الأساسية، والذي تم خلاله إلزام الشركة بتسريع وتيرة الأشغال.
  • نظرا للاجتماع المنعقد بتاريخ 06/09/2025 بمقر وزارة الأشغال العمومية والبنيات الأساسية، برئاسة وزير الأشغال العمومية والبنيات الأساسية، والذي تم خلاله إلزام الشركة بتسريع وتيرة الأشغال.
  • نظرا للإرسال رقم 1479 المؤرخ 09/09/2025 المتعلق بتسريع وتيرة الأشغال.
  • نظرا للإرسال رقم 1543 المؤرخ 21/09/2025 المتعلق بتسريع وتيرة الأشغال للمرة الثانية والأخيرة.
  • نظرا للزيارة الميدانية بتاريخ 24/09/2025 التي تبين توقف الأشغال و abandonment chantier.
  • نظرا للإرسال رقم 1962 المؤرخ 12/11/2025 المتعلق بوقف الأشغال.
  • نظرا للإرسال STP أفلو رقم 097 المؤرخ 08/06/2026 المتعلق بوقف الأشغال.
  • نظرا للإرسال رقم 1097 المؤرخ 14/06/2026 المتعلق ببدء وتسريع وتيرة الأشغال.
  • نظرا للإصدار الأول للإنذار المنشور في الصحف الوطنية بتاريخ 06/07/2026.
  • نظرا للاجتماع المنعقد بتاريخ 07/07/2026 بمقر مديرية الأشغال العمومية لأدرار، والذي التزمت خلاله الشركة باستئناف أشغال التزفيت في GB على الجزء المنجز في GNT (طبقة الأساس) قبل 14/07/2026.
  • نظرا للزيارة الميدانية بتاريخ 21/07/2026 التي تبين ضعف وتيرة الأشغال.
  • نظرا للإرسال رقم MTP 1867 المؤرخ 21/07/2026 المتعلق بتسريع وتيرة الأشغال.
  • نظرا للإرسال رقم 1429 المؤرخ 27/07/2026 المتعلق بتسريع وتيرة الأشغال.
  • نظرا للزيارة الميدانية بتاريخ 29/07/2026 التي تبين ضعف وتيرة الأشغال.
  • نظرا للإرسال رقم 1539 المؤرخ 17/08/2026 المتعلق بوقف الأشغال.
  • نظرا للإرسال رقم 1655 المؤرخ 01/09/2026 المتعلق بوقف الأشغال.

يتم إنذار شركة "الحضاب الجديد"، الحائزة على الصفقة، بالإنذار رقم 02 لتسريع وتيرة الأشغال وتسليم المشروع في الآجال المحددة، وذلك في أجل ثمانية (8) أيام ابتداء من تاريخ نشر هذا الإنذار للمرة الأولى في الجريدة الرسمية للصفقات العمومية (B.O.M.O.P) و/أو في الصحف الوطنية. وفي حالة عدم الاستجابة، سيتم اتخاذ الإجراءات التصحيحية المنصوص عليها في التشريع المعمول به ضد الشركة.
