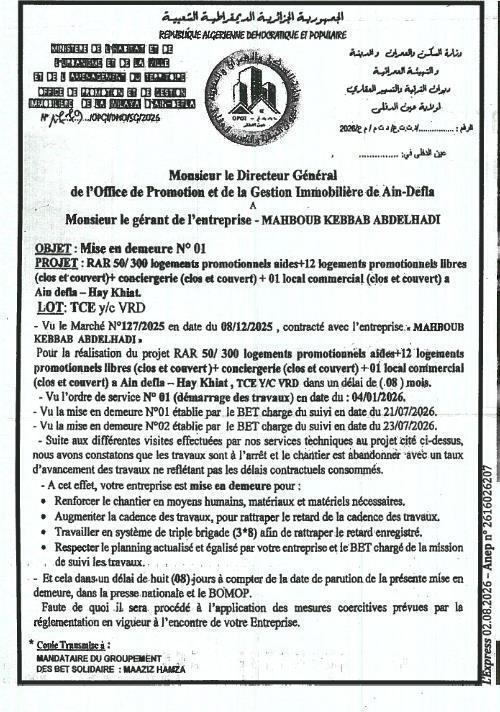

إنذار بوقف الأشغال والتأخير في إنجاز المساكن الترويجية بعين الدفلى
تاريخ النشر
2 أوت 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
عين الدفلة · عين الدفلى
موضوع الاستشارة
المشروع : RAR 50/300 مساكن ترويجية مدعومة + 12 مسكن ترويجي حر (مغلق ومغطى) + حارس (مغلق ومغطى) + 1 محلات تجارية (مغلق ومغطى) بعين الدفلى - حي الخياط.
الlot : أشغال عامة بما في ذلك الطرقات والمرافق
السيد المدير العام للمكتب الترويجي وتسيير الأملاك العقارية بعين الدفلى،
إلى
السيد مدير مؤسسة محبوب كباب عبد الهادي
الموضوع : إنذار رقم 01
المراجع :
- العقد رقم 127/2025 بتاريخ 08/12/2025 المبرم مع مؤسسة محبوب كباب عبد الهادي لإنجاز المشروع المذكور أعلاه في أجل 08 أشهر.
- أمر الخدمة رقم 01 (بدء الأشغال) بتاريخ 04/01/2026.
- إنذار رقم 01 صادر عن مكتب الدراسات التقني المكلف بمتابعة الأشغال بتاريخ 21/07/2026.
- إنذار رقم 02 صادر عن مكتب الدراسات التقني المكلف بمتابعة الأشغال بتاريخ 23/07/2026.
الملاحظات :
بعد الزيارات الفنية المنجزة على مستوى chantier، تم ملاحظة توقف الأشغال و abandonment chantier مع معدل تقدم لا يعكس الأجال التعاقدية المستهلكة.
إنذار :
يتم إنذاركم ب :
- تعزيز chantier بالموارد البشرية والمواد والأدوات اللازمة.
- زيادة وتيرة الأشغال لاسترجاع التأخير.
- العمل بنظام ثلاث نوبات (3*8) لاسترجاع التأخير المسجل.
- احترام الجدول الزمني المعدل والمصادق عليه من طرف مؤسستكم ومكتب الدراسات التقني المكلف بمتابعة الأشغال.
الأجل :
يتم منحكم أجل ثمانية (08) أيام ابتداء من تاريخ نشر هذا الإنذار في الصحافة الوطنية وفي BOMOP للامتثال للمتطلبات المذكورة أعلاه.
وإلا، سيتم تطبيق الإجراءات الزجرية المنصوص عليها في التشريع المعمول به ضد مؤسستكم.
نسخة إلى :
ممثل مجموعة مكاتب الدراسات التقنية المتضامنة : معزوز حمزة
