إنذار بالاستجابة لمشروع إنجاز ثانوية نمط 1000 بميلة
تاريخ النشر
3 سبتمبر 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
ميلة · ميلة
موضوع الاستشارة

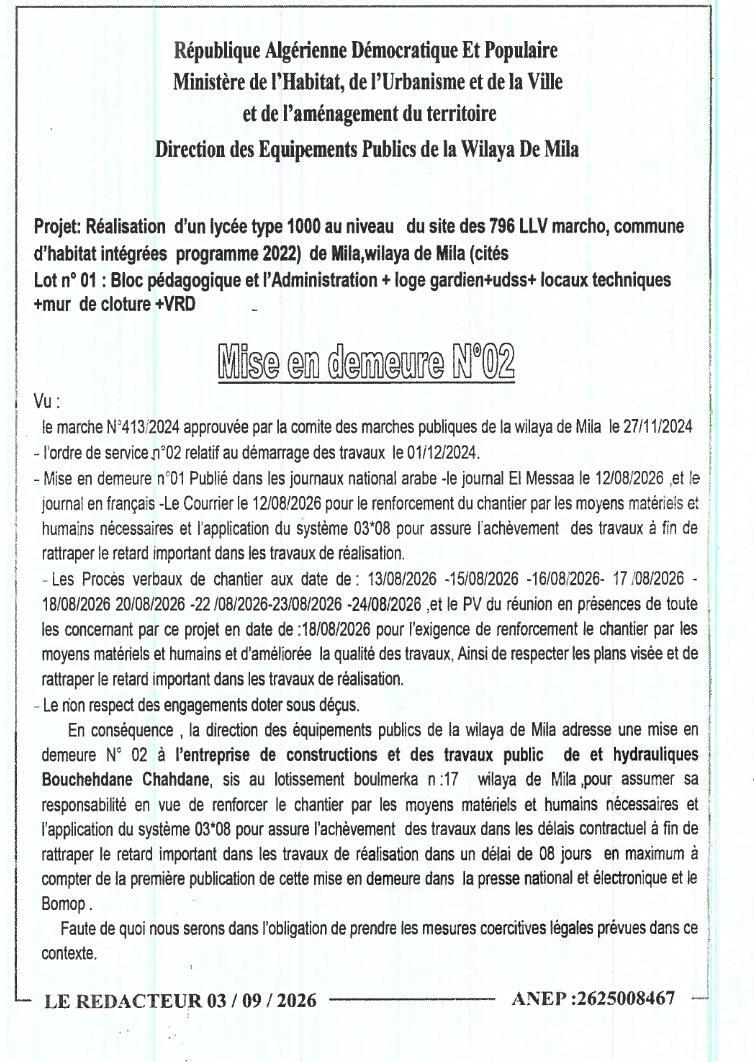

المشروع: إنجاز ثانوية نمط 1000 بموقع 796 ل.ل.ف. مارشو، بلدية السكنات المندمجة برنامج 2022 بميلة، ولاية ميلة (الحيّات).
الlot رقم 01: الكتلة البيداغوجية والإدارة + حارس + UDSS + المرافق التقنية + سور + الأشغال الخارجية للطرقات.
إنذار بالاستجابة رقم 02
نظرا إلى:
- العقد رقم 413/2024 المعتمد من طرف لجنة الصفقات العمومية لولاية ميلة بتاريخ 27/11/2024.
- أمر الخدمة رقم 02 المتعلق ببدء الأشغال بتاريخ 01/12/2024.
- الإنذار بالاستجابة رقم 01 المنشور في الصحف الوطنية:
- الجريدة العربية المساء بتاريخ 12/08/2026.
- الجريدة الفرنسية لو كورير بتاريخ 12/08/2026، من أجل تعزيز chantier بوسائل مادية وبشرية ضرورية وتطبيق نظام 03*08 لضمان إنجاز الأشغال من أجل اللحاق بالتأخير الكبير في الأشغال. - محاضر الأشغال في التواريخ التالية: 13/08/2026، 15/08/2026، 16/08/2026، 17/08/2026، 18/08/2026، 20/08/2026، 22/08/2026، 23/08/2026، 24/08/2026.
- محضر اجتماع بحضور جميع الأطراف المعنية بهذا المشروع بتاريخ 18/08/2026، مطالبا بتعزيز chantier بوسائل مادية وبشرية، وتحسين جودة الأشغال، واحترام المخططات المعتمدة، واللحاق بالتأخير الكبير.
وقد تم رصد عدم احترام الالتزامات.
وعليه، توجه مديرية التجهيزات العمومية لولاية ميلة إنذارا بالاستجابة رقم 02 إلى مؤسسة بوشدانه شحذان، المتخصصة في البناء والأشغال العمومية والهيدروليكية، الكائنة بحي بومركة رقم 17، ولاية ميلة، وذلك من أجل:
- تعزيز chantier بوسائل مادية وبشرية ضرورية.
- تطبيق نظام 03*08 لضمان إنجاز الأشغال في الآجال التعاقدية وللحاق بالتأخير الكبير.
يجب اتخاذ هذه الإجراءات في أجل أقصاه 08 أيام ابتداء من تاريخ النشر الأول لهذا الإنذار في الصحافة الوطنية والإلكترونية وكذلك في البوموب.
وإلا، ستتخذ المديرية الإجراءات القانونية اللازمة في هذا السياق.
حرر في 03/09/2026.
