إعذارالأشغال العمومية

إعذار ثاني

مديرية التجهيزات العمومية لولاية عين الدفلى📍 الطارف · الطارفصدر في الوسط

تاريخ النشر

16 سبتمبر 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

الطارف · الطارف

موضوع الاستشارة

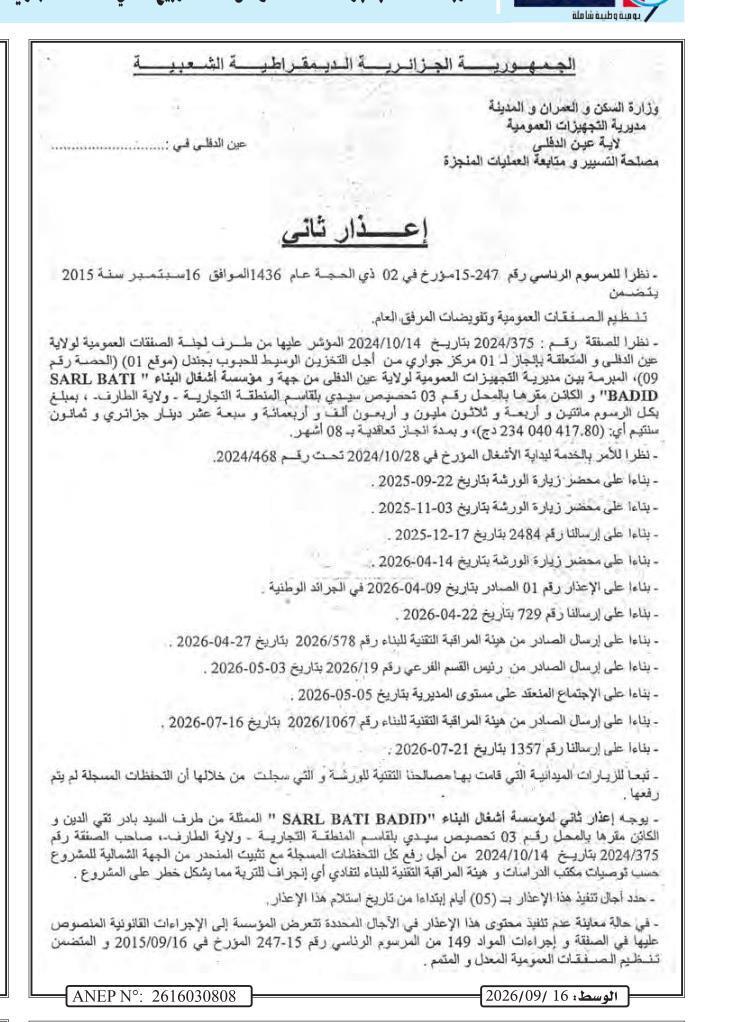

بناء على المرسوم الرئاسي رقم 247-15 مؤرخ في 16 سبتمبر 2015 المتعلق تنظيم الصفقات العمومية وتوقيضات المرفق العام.

بناء على الصفقة رقم 2024/375 بتاريخ 2024/10/14 المؤشر عليها من طرف لجنة الصفقات العمومية لولاية عين الدفلى والمتعلقة بإنجاز لـ 01 مركز جوارى من أجل التخزين الوسيط للحبوب بجندل (موقع 01) (الحصة رقم 09)، المبرمة بين مديرية التجهيزات العمومية لولاية عين الدفلى من جهة و مؤسسة أشغال البناء " SARL BATI BADID " و الكائن مقرها بالمحل رقم 03 تحصيل سيدي بلقاسم المنطقة التجارية - ولاية الطارف - بمبلغ بكل الرسوم مائتين و أربعة و ثلاثون مليون و أربعون ألف و أربعمائة و سبعة عشر دينار جزائري و ثمانون سنتيم أي: (234 040 417.80 دج)، و بمدة إنجاز تعاقدية بـ 08 أشهر.

بناء على الأمر بالخدمة لبدائية الأشغال المؤرخ في 2024/10/28 تحت رقم 2024/468.

بناء على محضر زيارة الورشة بتاريخ 2025-09-22.

بناء على محضر زيارة الورشة بتاريخ 2025-11-03.

بناء على إرسالنا رقم 2484 بتاريخ 2025-12-17.

بناء على محضر زيارة الورشة بتاريخ 2026-04-14.

بناء على الإعذار رقم 01 الصادر بتاريخ 2026-04-09 في الجرائد الوطنية.

بناء على إرسالنا رقم 729 بتاريخ 2026-04-22.

بناء على إرسال الصادر من هيئة المراقبة التقنية للبناء رقم 2026/578 بتاريخ 2026-04-27.

بناء على إرسال الصادر من رئيس القسم الفرعي رقم 2026/19 بتاريخ 2026-05-03.

بناء على الاجتماع المنعقد على مستوى المديرية بتاريخ 2026-05-05.

بناء على إرسال الصادر من هيئة المراقبة التقنية للبناء رقم 2026/1067 بتاريخ 2026-07-16.

بناء على إرسالنا رقم 1357 بتاريخ 2026-07-21.

تبعا للزيارات الميدانية التي قامت بها مصالحنا التقنية للورشة و التي سجلت من خلالها أن التحفظات المسجلة لم يتم رفعها.

يوجه إعذار ثاني لمؤسسة أشغال البناء " SARL BATI BADID " الممثلة من طرف السيد بادر تقي الدين و الكائن مقرها بالمحل رقم 03 تحصيل سيدي بلقاسم المنطقة التجارية - ولاية الطارف - صاحب الصفقة رقم 2024/375 بتاريخ 2024/10/14 من أجل رفع كل التحفظات المسجلة مع تثبيت المنحدر من الجهة الشمالية للمشروع حسب توصيات مكتب الدراسات و هيئة المراقبة التقنية للبناء لتفادي أي إنجراف للتربة مما يشكل خطر على المشروع.

حدد أجل تنفيذ هذا الإعذار بـ (05) أيام ابتداءا من تاريخ استلام هذا الإعذار.

في حالة معاينة عدم تنفيذ محتوى هذا الإعذار في الأجال المحددة تتعرض المؤسسة إلى الإجراءات القانونية المنصوص عليها في الصفقة و إجراءات المواد 149 من المرسوم الرئاسي رقم 247-15 المؤرخ في 2015/09/16 و المتضمن تنظيم الصفقات العمومية المعدل و المتتم.
