إنذار بالاستجابة لعدم احترام الالتزامات التعاقدية في إنجاز ثانوية نموذج 1000 بميلة

مديرية التجهيزات العمومية لولاية ميلة📍 ميلة · ميلةصدر في Le Courrier d'Algérie

تاريخ النشر

12 أوت 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

ميلة · ميلة

موضوع الاستشارة

توجه مديرية التجهيزات العمومية لولاية ميلة إنذارا رقم 01 إلى مؤسسة بوشداني شHDANE للإنشاءات والأشغال العمومية والهيدروليكية، وذلك لمشروع إنجاز ثانوية نموذج 1000 بموقع 796 LLV مارشو، بلدية السكنات المندمجة برنامج 2022 بميلة، ولاية ميلة.

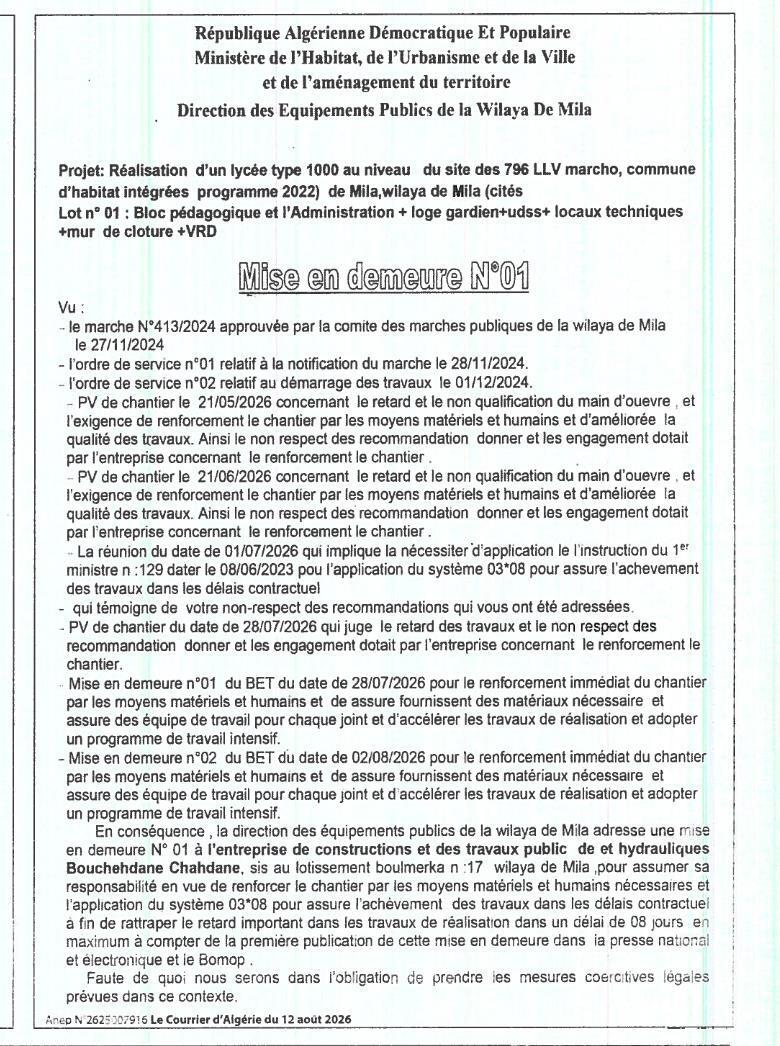

مراجع الصفقة:

  • الصفقة رقم 413/2024 المصادق عليها من طرف لجنة الصفقات العمومية لولاية ميلة بتاريخ 27-11-2024.
  • أمر الخدمة رقم 01 بتاريخ 28-11-2024 (إشعار الصفقة).
  • أمر الخدمة رقم 02 بتاريخ 01-12-2024 (بدء الأشغال).

ملاحظات عدم الامتثال:

  • محضر موقع بتاريخ 21-05-2026: تأخر، عمالة غير مؤهلة، عدم احترام الالتزامات بتعزيز الموقع بوسائل مادية وبشرية، وعدم تحسين جودة الأشغال.
  • محضر موقع بتاريخ 21-06-2026: نفس الملاحظات المذكورة أعلاه.
  • اجتماع بتاريخ 01-07-2026: ضرورة تطبيق تعليمات السيد الوزير الأول رقم 129 بتاريخ 08-06-2023 لنظام 03*08 لضمان إنجاز الأشغال في الآجال التعاقدية.
  • محضر موقع بتاريخ 28-07-2026: تأخر الأشغال، عدم احترام التوصيات والالتزامات بتعزيز الموقع.

إنذارات مكتب الدراسات الفني:

  • إنذار مكتب الدراسات الفني رقم 01 بتاريخ 28-07-2026: تعزيز فوري للموقع بوسائل مادية وبشرية، توفير المواد اللازمة، تشكيل فرق عمل لكل مفصل، تسريع إنجاز الأشغال واعتماد برنامج عمل مكثف.
  • إنذار مكتب الدراسات الفني رقم 02 بتاريخ 02-08-2026: نفس المطالب المذكورة أعلاه.

مطالب الإنذار رقم 01:

  • تعزيز الموقع بوسائل مادية وبشرية ضرورية.
  • تطبيق نظام 03*08 لضمان إنجاز الأشغال في الآجال التعاقدية.
  • استدراك التأخر الحاصل في أجل أقصاه 08 أيام ابتداء من تاريخ نشر هذا الإنذار لأول مرة في الصحافة الوطنية والإلكترونية وفي الجريدة الرسمية.

وإلا، سيتم اتخاذ الإجراءات القانونية اللازمة.
