إشعار بالتنبيه لمؤسسة بيغي مداني بسبب تأخرها في تنفيذ أعمال تحسين مصدر مياه في حي الجزر - جانت

وزارة السكن و العمران و المدينة و التهيئة العمرانية / ولاية جانت / مديرية التعمير والهندسة المعمارية والبناء📍 جانت · جانتصدر في Horizons

تاريخ النشر

27 سبتمبر 2026

تاريخ إيداع العروض

غير محدد

الميزانية التقديرية

غير معلن

الموقع

جانت · جانت

موضوع الاستشارة

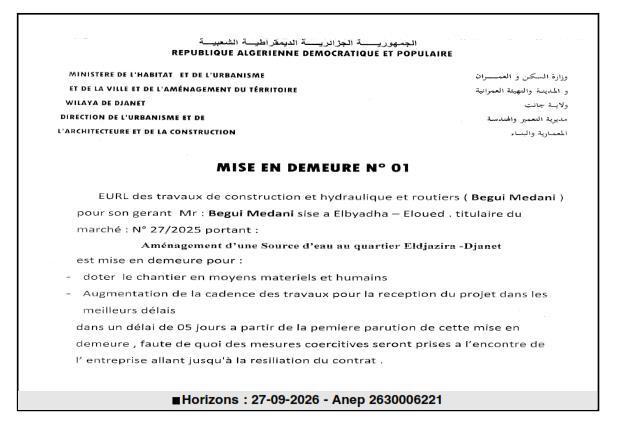

شركة إي آر إل أعمال البناء والهيدروليكية والطرق (بيغي مداني)، بقيادة السيد بيغي مداني ومقرها في العبيضة - العويد، التي تحمل عقد رقم 27/2025 بشأن تحسين مصدر مياه في حي الجزر - جانت، يتم إشعارها بالتنبيه لتوفير:

  • وسائل بشرية ومادية على موقع العمل؛
  • زيادة سرعة تنفيذ الأعمال لضمان استلام المشروع في أفضل الأجل.

هذا الميعاد محدد بـ 05 أيام ابتداء من تاريخ نشر هذا الإشعار. وفي حال عدم الامتثال، سيتم اتخاذ إجراءات قسرية، بما في ذلك إلغاء العقد.
