إعذارالتهيئة الحضرية
إعذار رقم (01) بشأن تأخير إنجاز مشروع تهيئة حضرية بشارع بن هجرة محمد سعيد (عتبة الغربية)
بلدية ورقلة📍 ورقلة · ورقلةصدر في المساء
تاريخ النشر
25 أكتوبر 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
ورقلة · ورقلة
موضوع الاستشارة

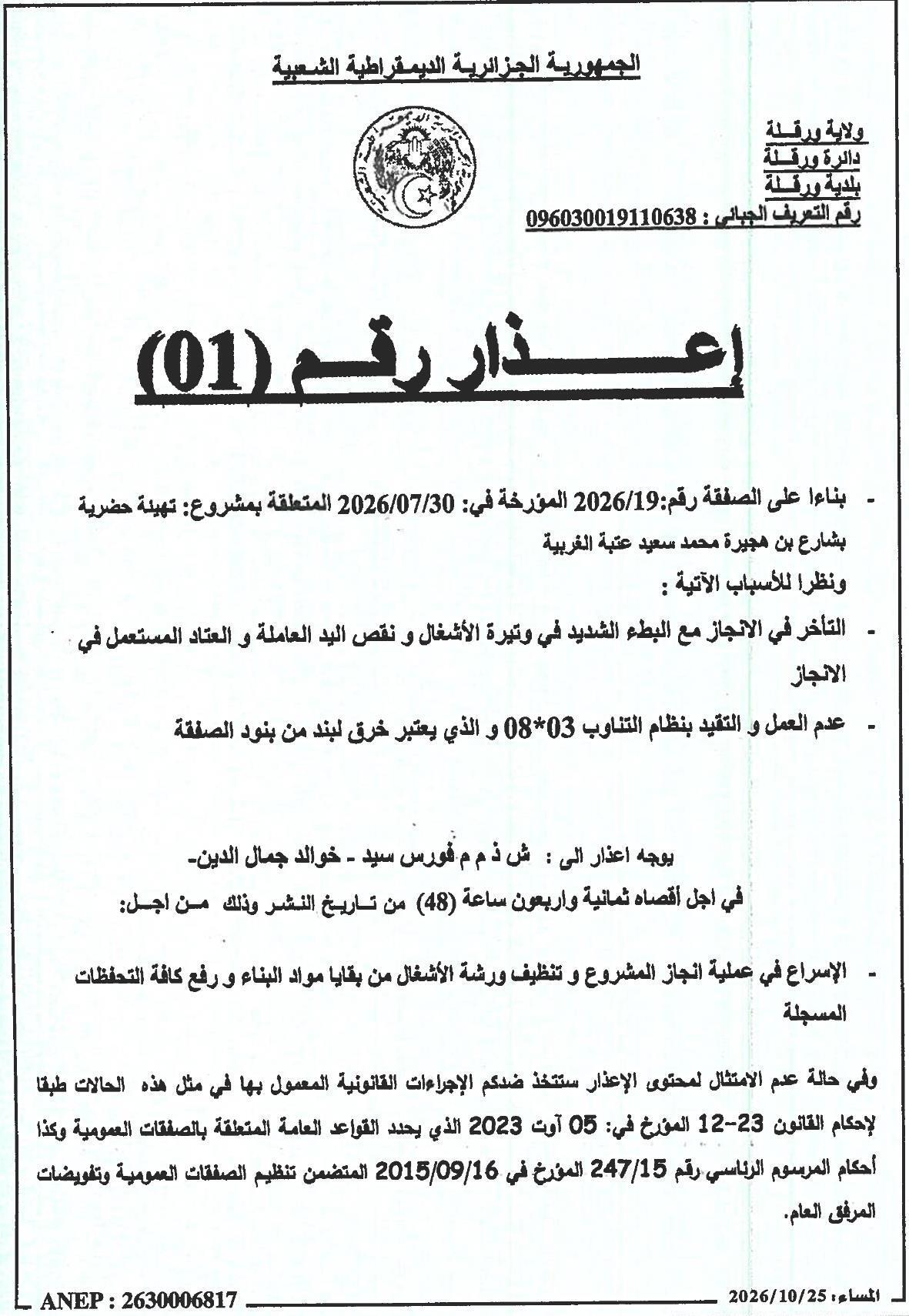

الموضوع : إعذار رقم 01 متعلق بمشروع تهيئة شارع بن هجرة محمد سعيد (القطاع الغربي) في بلدية ورقلة.
الأسباب :
- تأخر في إنجاز الأعمال مع بطء شديد في وتيرة الأشغال ونقص اليد العاملة والعتاد المستعمل.
- عدم الالتزام بنظام التناوب 03*08، والذي يعتبر خرقًا لبند من بنود الصفة.
المستفيد : شركة ش ذ م فورس سيد - خوالد جمال الدين.
المدة : ثمانية وأربعون ساعة (48) ابتداء من تاريخ النشر (25/10/2026).
التزامات :
- السرعة في إكمال المشروع.
- تنظيف ورشة الأشغال من بقايا مواد البناء.
- رفع كافة التحفظات المسجلة.
النتائج في حالة عدم الامتثال : اتخاذ الإجراءات القانونية وفقًا لأحكام القانون 23-12 المؤرخ في 05 أوت 2023 بشأن القواعد العامة المتعلقة بالصفقات العمومية، والمرسوم الرئاسي رقم 247/15 المؤرخ في 2015/09/16 المتعلق بتنظيم الصفقات العمومية.
