إشعار أولي بتأخير تنفيذ 30 سكنًا بما في ذلك الشبكات في بنشيشاو (مدية)
المكتب الوطني للتسويق والإدارة العقارية لمدينة مدياء (OPGI مدياء)📍 المدية · بن شكاوصدر في Midi Libre
تاريخ النشر
25 أكتوبر 2026
تاريخ إيداع العروض
غير محدد
الميزانية التقديرية
غير معلن
الموقع
المدية · بن شكاو
موضوع الاستشارة

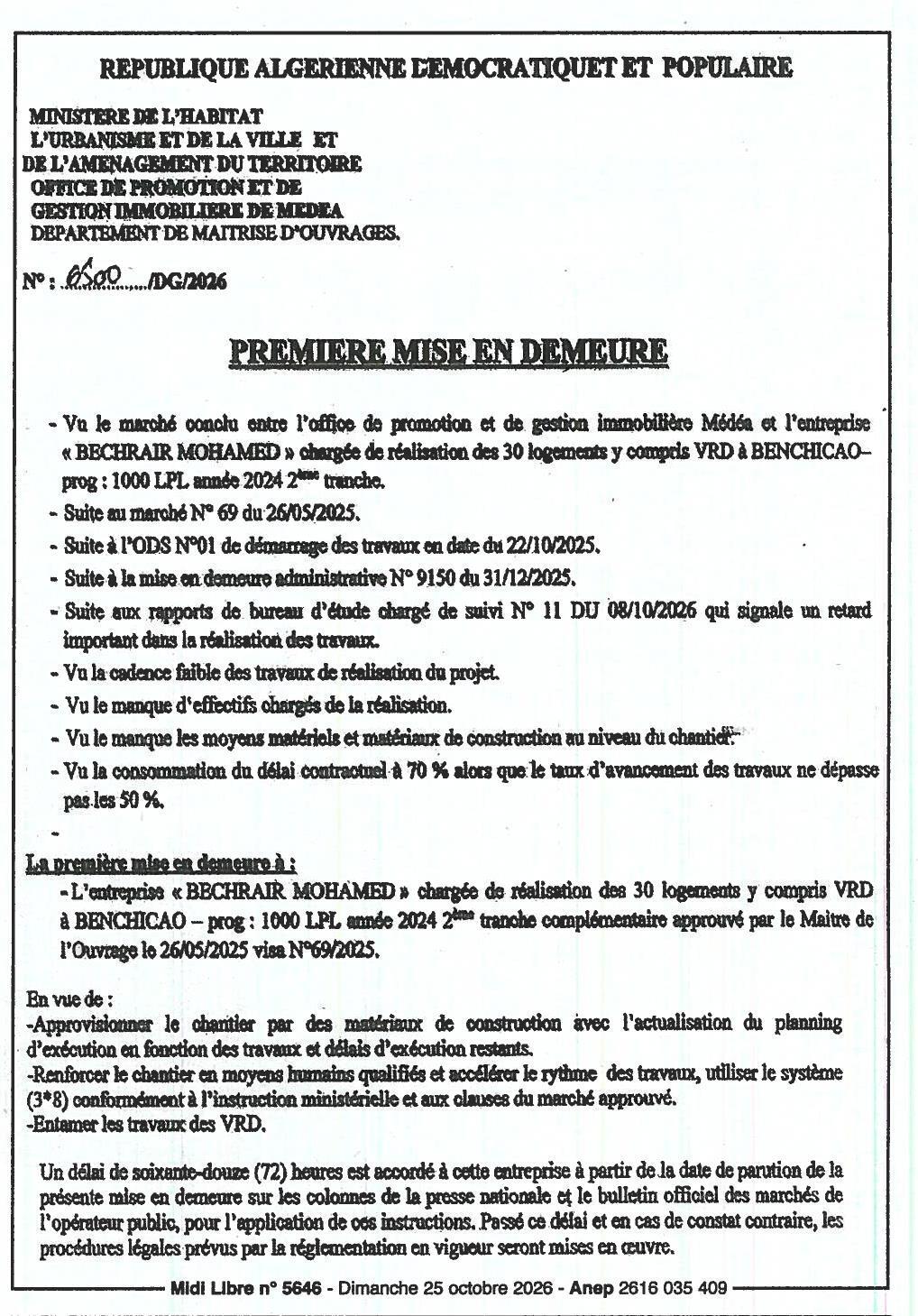

الموضوع: إشعار أولي وجه إلى الشركة بشري محمد بسبب تأخر تنفيذ أعمال 30 سكنًا بما في ذلك الشبكات في بنشيشاو (برنامج 1000 سكن عام 2024، المرحلة الثانية المكملة).
السياق:
- العقد المبرم تحت الرقم 69 بتاريخ 26/05/2025.
- أمر بدء الأعمال (ODS) رقم 01 بتاريخ 22/10/2025.
- إشعار سابق إداري رقم 9150 بتاريخ 31/12/2025.
- تأكيد التأخير من قبل تقارير مكتب الدراسات رقم 11 بتاريخ 08/10/2026.
- نسبة تقدم الأعمال: 50% بينما استهلكت 70% من المدة المقترحة.
- نقص في العمالة، والمعدات، والمواد على موقع العمل.
التوجيهات:
- تزويد الموقع بالمواد البناءية.
- تحديث الجدول الزمني لتنفيذ الأعمال.
- تعزيز العمالة المؤهلة وتطبيق النظام (3*8).
- بدء أعمال الشبكات (VRD).
المدة الممنوحة: 72 ساعة ابتداء من تاريخ نشر هذا الإشعار (نشر في 25/10/2026). في حال عدم التنفيذ، سيتم تطبيق الاجراءات القانونية المنصوص عليها في التنظيم.
